Vide sanitaire ou terre-plein : comment choisir

Le terre-plein pose la maison directement sur son sol, sur une forme drainante et un isolant. Le vide sanitaire la pose au-dessus d’un espace ventilé de quelques dizaines de centimètres. Le premier coûte moins cher, le second protège mieux du terrain. Et c’est le terrain qui tranche, presque toujours avant le budget.
Deux manières de poser une maison sur son terrain
La question du soubassement arrive juste après les fondations, au moment où le bâtiment sort de terre. Elle décide de la position du plancher bas, de son isolation, du passage des réseaux et du comportement de l’ouvrage face à l’humidité pendant plusieurs décennies. C’est l’une des rares décisions du gros œuvre qui ne se rattrape jamais après coup.
Le dallage sur terre-plein, une maison posée sur sa forme
Le dallage repose sur le terrain lui-même, remis à niveau puis recouvert d’une couche de forme granulaire compactée, communément appelée hérisson. Par-dessus viennent un film d’étanchéité, un isolant thermique, puis la dalle en béton armé. Les charges du bâtiment descendent par les murs dans les fondations périphériques ; la dalle, elle, ne porte que ce qui repose directement sur elle.
La norme NF DTU 13.3, partie 3, encadre les dallages de maisons individuelles et retient une épaisseur minimale de 12 centimètres de béton armé. Le film de protection se pose avec un recouvrement d’au moins 20 centimètres entre lés, détail banal dont dépend pourtant l’étanchéité de tout le plancher bas. Une déchirure au passage d’une brouette suffit à créer une remontée capillaire localisée.
Le vide sanitaire, un plancher porté au-dessus du vide

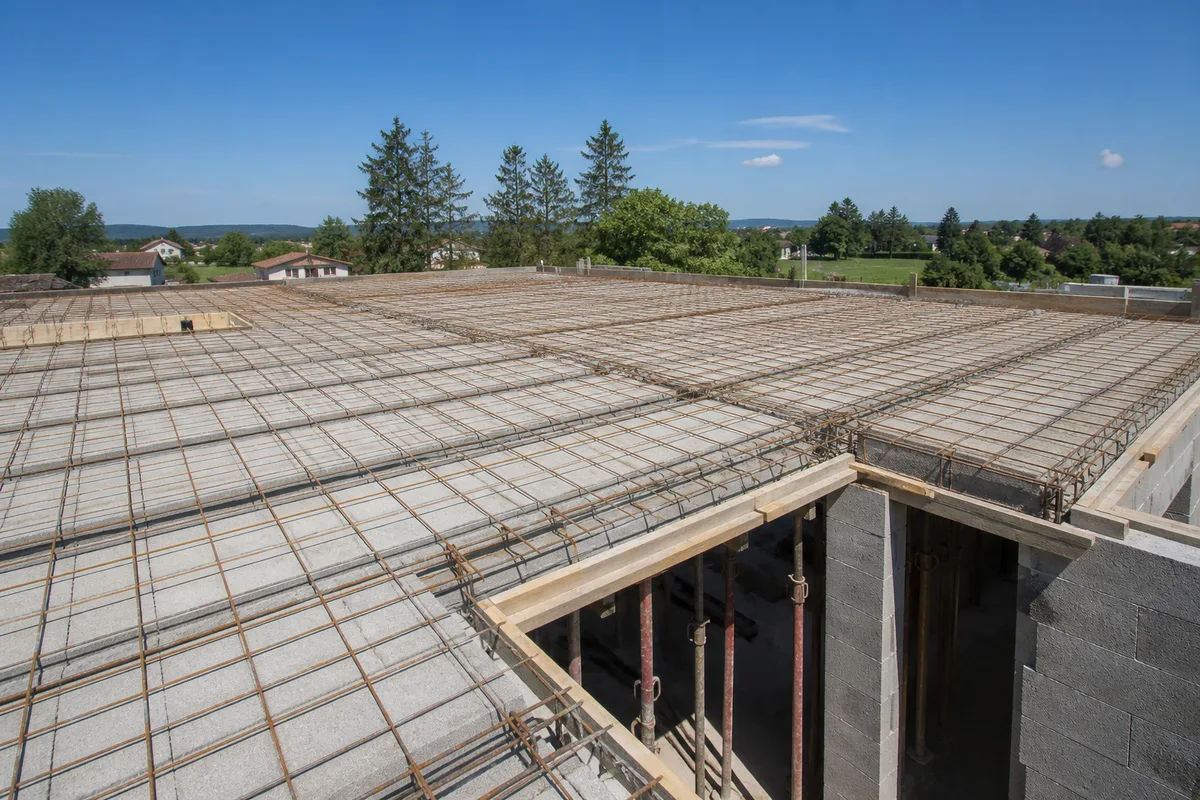

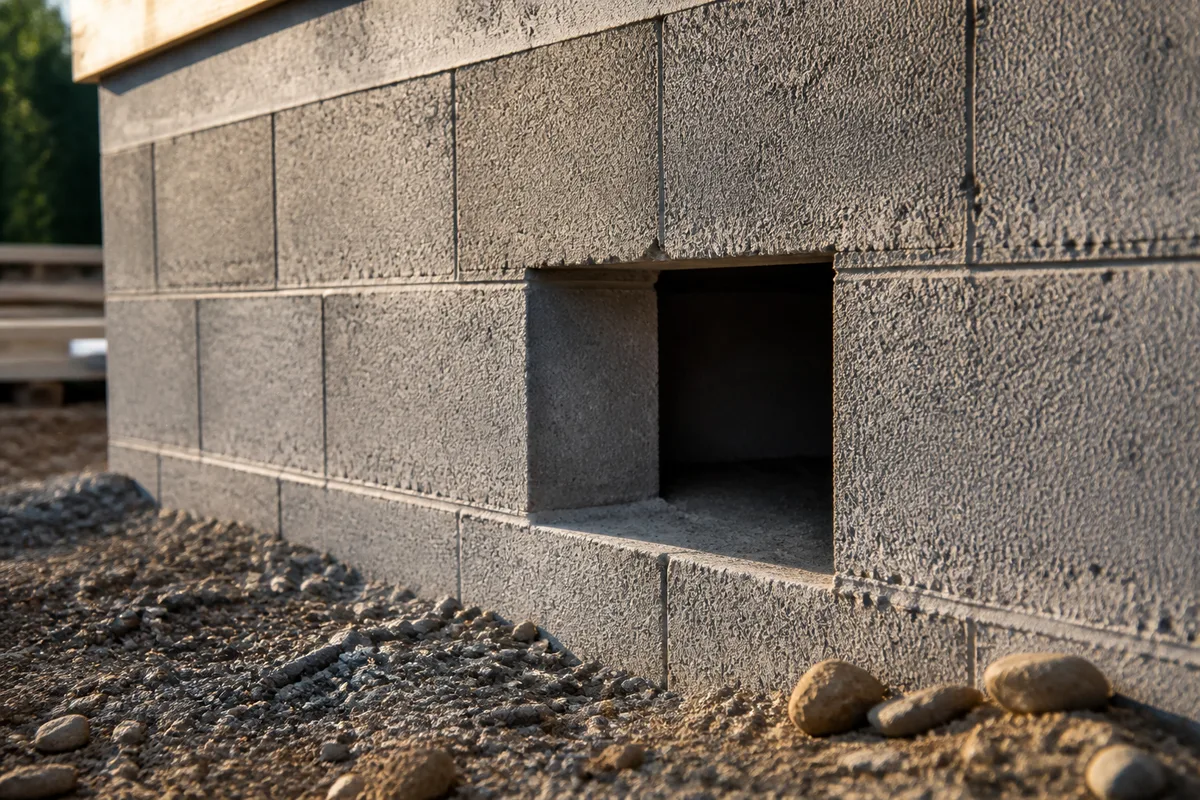

Le vide sanitaire consiste à monter des murs de soubassement sur les fondations, puis à poser dessus un plancher porteur : poutrelles et entrevous, prédalles ou dalle pleine coulée en place. Entre le terrain naturel et ce plancher subsiste un espace vide, ventilé par des ouvertures réparties sur des façades opposées. La maison ne touche plus le sol.
La hauteur libre courante se situe autour de 20 centimètres au minimum, mais un vide sanitaire réellement visitable demande davantage, de l’ordre de 60 à 80 centimètres, hauteur qui laisse un technicien ramper jusqu’aux canalisations. Cette dimension se décide sur plan et jamais sur le chantier : une fois le plancher coulé, le volume est figé pour la vie du bâtiment.

Ce que le sol impose avant toute préférence
Le choix commence par l’étude géotechnique, pas par le catalogue du constructeur. Depuis le 1er octobre 2020, en application du décret n° 2019-495 du 22 mai 2019 et de l’arrêté du 22 juillet 2020, une étude géotechnique préalable de type G1 est obligatoire pour la vente d’un terrain constructible situé en zone d’exposition moyenne ou forte au retrait-gonflement des argiles. La cartographie de cette exposition est publique et consultable sur le portail Géorisques ; le rapport reste valable 30 ans en l’absence de modification du terrain.
Cette étude préalable renseigne le risque, elle ne dimensionne rien. C’est la mission de conception, la G2, qui indique le type de fondation et le soubassement adaptés. Plusieurs configurations écartent d’office le dallage sur terre-plein :
- Sol argileux sujet aux alternances de gonflement et de retrait, très répandu en Provence intérieure.
- Remblais récents ou hétérogènes, dont le tassement différentiel reste imprévisible.
- Nappe haute, terrain humide ou zone de source identifiée par le géotechnicien.
- Terrain en pente, où le remblaiement nécessaire deviendrait plus coûteux qu’un soubassement maçonné.
- Secteur soumis à un plan de prévention du risque inondation imposant une cote de plancher relevée.
Le retrait-gonflement mérite une attention particulière. Une argile se contracte en période sèche et se dilate après les pluies, avec des mouvements verticaux capables de fissurer une dalle posée dessus. Le vide sanitaire, en désolidarisant le plancher habitable du sol, absorbe ce mouvement sans le transmettre au bâti. C’est son argument technique le plus solide, et il pèse davantage que tous les autres réunis.
La sismicité intervient aussi. Une grande partie des Bouches-du-Rhône et du Vaucluse est classée en zone 3, dite modérée, ce qui impose des chaînages continus et des dispositions d’ancrage sur les murs de soubassement. Ces règles ne changent pas le choix du principe, mais elles alourdissent la mise en œuvre du vide sanitaire.
Les critères qui départagent vraiment les deux solutions
Une fois le sol pris en compte, restent les critères d’usage. Ils se hiérarchisent mal dans l’absolu et très bien projet par projet.
Réseaux, maintenance et évolutions futures
Sur un terre-plein, les canalisations d’évacuation et les gaines traversent le hérisson et la dalle. Elles sont enterrées, invisibles, et toute intervention suppose de casser le sol fini. Une fuite sur une évacuation enterrée se détecte tard, souvent par une tache d’humidité ou une surconsommation d’eau, et sa réparation touche au carrelage.
Dans un vide sanitaire visitable, ces mêmes réseaux courent en apparent sous le plancher. Une fuite se voit, un contrôle se fait sans démolition, et l’ajout d’un point d’eau lors d’une extension future devient une opération courante. Cet avantage de maintenabilité justifie à lui seul le surcoût pour beaucoup de maîtres d’ouvrage qui raisonnent à trente ans.
Confort thermique et réglementation
La réglementation environnementale RE2020 s’applique aux logements neufs depuis le 1er janvier 2022, en remplacement de la RT 2012. Elle fixe des exigences de performance énergétique et d’empreinte carbone sans imposer aucun type de soubassement : les deux solutions restent conformes dès lors que le plancher bas est correctement isolé.
Sur le terre-plein, l’isolant se place sous la dalle, en continu, et l’inertie du sol lisse les variations de température. Le point sensible reste le pont thermique périphérique, à la jonction entre dalle et murs, qui se traite par un rupteur ou une remontée d’isolant. Sur le vide sanitaire, l’isolation se pose sous le plancher ou en sous-face, dans un volume ventilé donc froid en hiver : la continuité de la barrière isolante y demande une exécution particulièrement soignée.
Humidité, termites et gaz du sol
Le vide sanitaire ventilé crée une coupure physique entre le sol et le bâti. Il évacue l’humidité du terrain par balayage d’air, ce qui limite les remontées capillaires et l’accumulation de gaz venus du sous-sol. Dans les communes classées à potentiel radon significatif, cette ventilation basse constitue le premier niveau de traitement, très en amont de tout dispositif mécanique.
Le sujet des termites concerne directement la région. Le département des Bouches-du-Rhône a été déclaré en totalité zone contaminée par arrêté préfectoral du 19 juillet 2001, complété par un arrêté modificatif du 10 août 2001 ; le Vaucluse fait l’objet d’arrêtés des 15 janvier et 15 février 2001. Toute construction neuve y relève de dispositions de protection contre les termites, et un vide sanitaire accessible facilite l’inspection périodique des points de passage entre le sol et la structure.

Le coût réel, et pourquoi l’écart se resserre
Le dallage sur terre-plein reste la solution la plus économique à qualité de sol équivalente : moins de maçonnerie, moins de main-d’œuvre, aucun plancher porteur à fournir ni à poser. Le vide sanitaire ajoute des murs de soubassement, un plancher et des dispositifs de ventilation, donc du matériau et du temps de chantier.
Cet écart se resserre pourtant dès que le terrain n’est pas idéal. Un terre-plein sur sol médiocre exige des purges, des remblais compactés en couches contrôlées, parfois une substitution de matériau sur plusieurs dizaines de centimètres. Le terrassement et l’évacuation des terres absorbent alors une part du budget que le vide sanitaire n’aurait jamais consommée. Sur un terrain en pente, le calcul s’inverse franchement : remblayer pour rattraper une différence de niveau coûte plus cher que monter un soubassement maçonné.
L’arbitrage se pose donc en coût complet, terrassement inclus, et non en comparaison de deux lignes de devis. La méthode pour construire un budget fiable, poste par poste, est détaillée dans notre analyse des prix de la construction au m². Retenez surtout qu’un devis comparant les deux solutions sans mentionner le volume de terrassement associé ne compare rien du tout.
Les erreurs d’exécution qui ruinent les deux solutions
Un principe bien choisi mais mal exécuté vaut moins qu’un principe moyen correctement réalisé. Les défauts observés sur chantier se répètent avec une régularité déconcertante.
Côté dallage sur terre-plein :
- Hérisson insuffisamment compacté, ou compacté en une seule passe trop épaisse.
- Film d’étanchéité déchiré, ou posé sans respecter le recouvrement entre lés.
- Absence de désolidarisation périphérique, la dalle venant buter directement contre les murs.
- Ferraillage mal enrobé, déposé à même le film au lieu d’être calé sur distanciers.
Côté vide sanitaire :

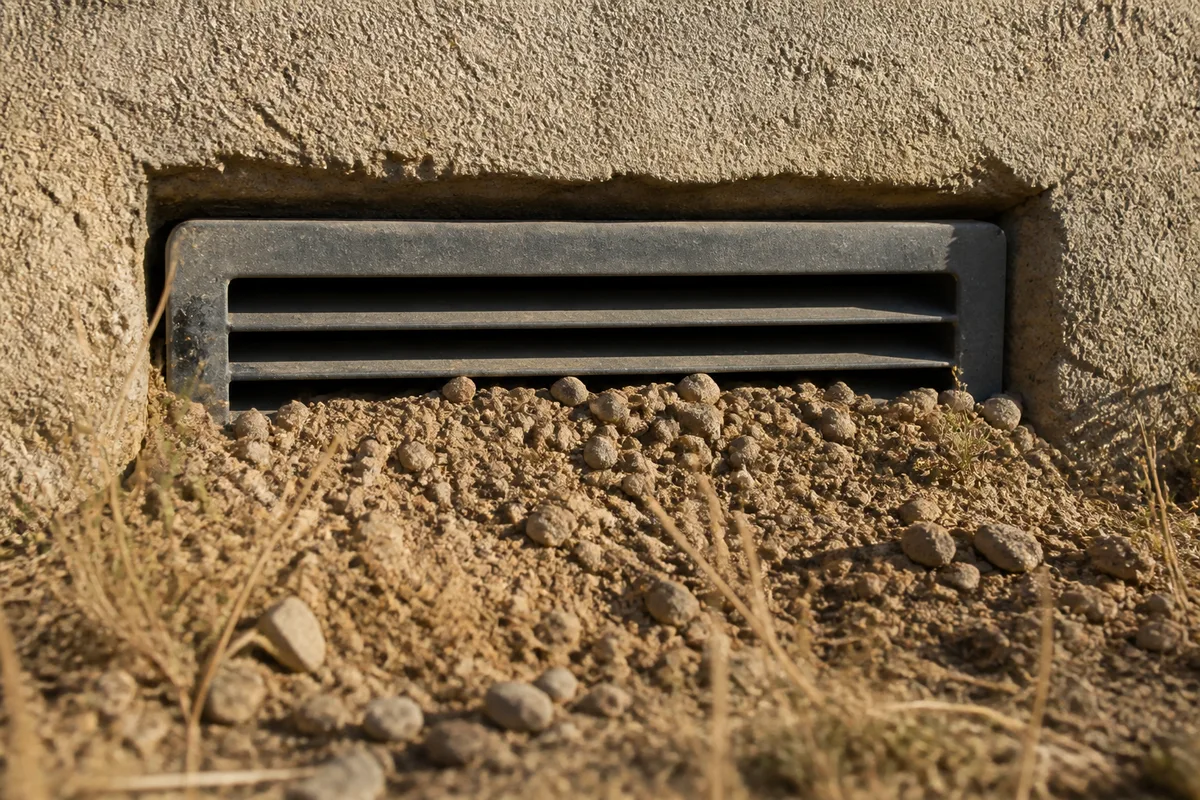

- Ouvertures de ventilation obstruées par les remblais ou l’aménagement extérieur, défaut le plus fréquent et le plus grave.
- Ventilation non traversante, toutes les grilles se retrouvant sur une seule façade.
- Hauteur libre insuffisante rendant tout contrôle ultérieur impossible.
- Absence de drainage périphérique sur terrain humide, ce qui transforme le volume en réservoir.
La ventilation mérite une surveillance après la réception, car elle disparaît souvent lors des aménagements de jardin. Une terrasse coulée devant une façade, un massif de plantation, un enrochement décoratif : quelques centimètres de terre suffisent à condamner une entrée d’air et à faire monter le taux d’humidité sous le plancher. Le coffrage de ces ouvertures se prépare dès l’élévation, au même titre que les autres réservations décrites dans notre article sur les techniques de coffrage béton.

Trancher sur un projet réel
La décision se prend dans un ordre précis, et cet ordre évite la quasi-totalité des mauvais choix. Commencez par le rapport géotechnique : s’il signale une argile sensible, une nappe haute ou des remblais, la question est déjà réglée en faveur du vide sanitaire. Regardez ensuite la topographie, car une pente franche renverse l’équation économique. Interrogez enfin le document d’urbanisme et le zonage inondation, qui peuvent imposer une cote de plancher indépendamment de toute considération technique.
Si aucune de ces contraintes ne s’applique, le terre-plein redevient parfaitement légitime, à condition d’exiger un hérisson correctement mis en œuvre, un film continu et un traitement sérieux du pont thermique périphérique. Le vide sanitaire garde alors un avantage d’usage plutôt que de sécurité : accès aux réseaux, souplesse pour les évolutions, inspection facilitée contre les termites. C’est un arbitrage de confort et de valeur à long terme, pas une correction de risque.
Ce raisonnement se retrouve à l’identique dans les projets suivis en Vaucluse, où l’alternance de sols argileux et de terrains caillouteux impose une lecture parcelle par parcelle, comme le montrent les contraintes décrites pour construire à Cavaillon et dans le Luberon.
Prochaine étape concrète : demandez le rapport de mission G2 avant de signer un contrat de construction, puis vérifiez que le soubassement retenu au devis correspond bien à celui qu’il préconise. Un écart entre ces deux documents reste le signal d’alerte le plus fiable dont vous disposiez à ce stade du projet.
