Terrassement maison : les étapes dans l'ordre du chantier

Le terrassement d’une maison prépare le sol à recevoir la construction : piquetage, décapage de la terre végétale, fouilles, tranchées de réseaux, remblai et compactage. Il intervient après l’étude de sol et l’implantation, juste avant les fondations. La plateforme livrée fixe l’altimétrie du bâtiment et la portance sur laquelle tout le reste va s’appuyer.
Le terrassement, un poste qui se décide avant la première benne
Terrasser consiste à déplacer des volumes de terre pour amener un terrain naturel à la géométrie voulue par le projet : une plateforme calée à la bonne altitude, des fouilles au bon endroit, des pentes qui évacuent l’eau. Le mot recouvre du déblai comme du remblai, et le plus souvent les deux sur la même parcelle.
Sa place dans le calendrier ne bouge pas. L’étude géotechnique vient en premier : la norme NF P 94-500 organise les missions du géotechnicien en étapes successives, de l’étude préalable qui identifie les risques jusqu’au suivi pendant l’exécution. L’implantation suit, puis les travaux de terrassement, puis les fondations qui se coulent dans ce que le terrassier a laissé. L’enchaînement complet figure dans notre point sur les étapes du gros œuvre.
Le terrassier n’improvise pas sa géométrie. Il travaille avec un plan de masse coté, des profils, et une altitude de dallage fini à partir de laquelle toutes les autres se déduisent : fond de forme, arase de semelle, fil d’eau des canalisations. Une erreur de niveau à ce stade ne se voit pas tout de suite. Elle se découvre au moment de raccorder l’évacuation au réseau public, quand la pente manque de quelques centimètres.
Retenez le principe : ce poste passe pour rustique alors qu’il reste le plus incertain du chantier. Le sol réel n’est jamais tout à fait celui du rapport, et ses surprises pèsent lourd sur un budget de construction.
Terrassement maison : les opérations dans l’ordre
Piquetage, chaises et repère de nivellement
Tout part de l’implantation matérialisée sur le terrain. Les chaises d’implantation, montées à distance des futures fouilles pour ne pas être emportées par la pelle, portent les axes des murs tendus au cordeau. Un repère de nivellement fixe, borne ou point marqué sur un ouvrage voisin, sert de zéro à toutes les altitudes du chantier. Les méthodes et les outils de cette phase sont décrits dans notre article sur l’implantation de chantier, du cordeau au laser.
Décapage de la terre végétale
La pelle retire ensuite la couche de surface, riche en matière organique et en racines, sur toute l’emprise des travaux et un peu au-delà. Cette terre végétale se met en cordon à l’écart, jamais sous un remblai porteur : elle se tasse et se décompose. Son épaisseur varie fortement d’une parcelle à l’autre, ce qui explique qu’un décapage réserve toujours une surprise de volume.
Fouilles en pleine masse et fouilles en rigole
Le décaissement général ouvre l’emprise du bâtiment à l’altitude de la plateforme. Sa profondeur dépend directement du soubassement choisi, question traitée dans notre comparatif vide sanitaire ou terre-plein : un vide sanitaire profond ou un sous-sol multiplient le volume de déblais par rapport à un dallage posé quasiment au niveau naturel.

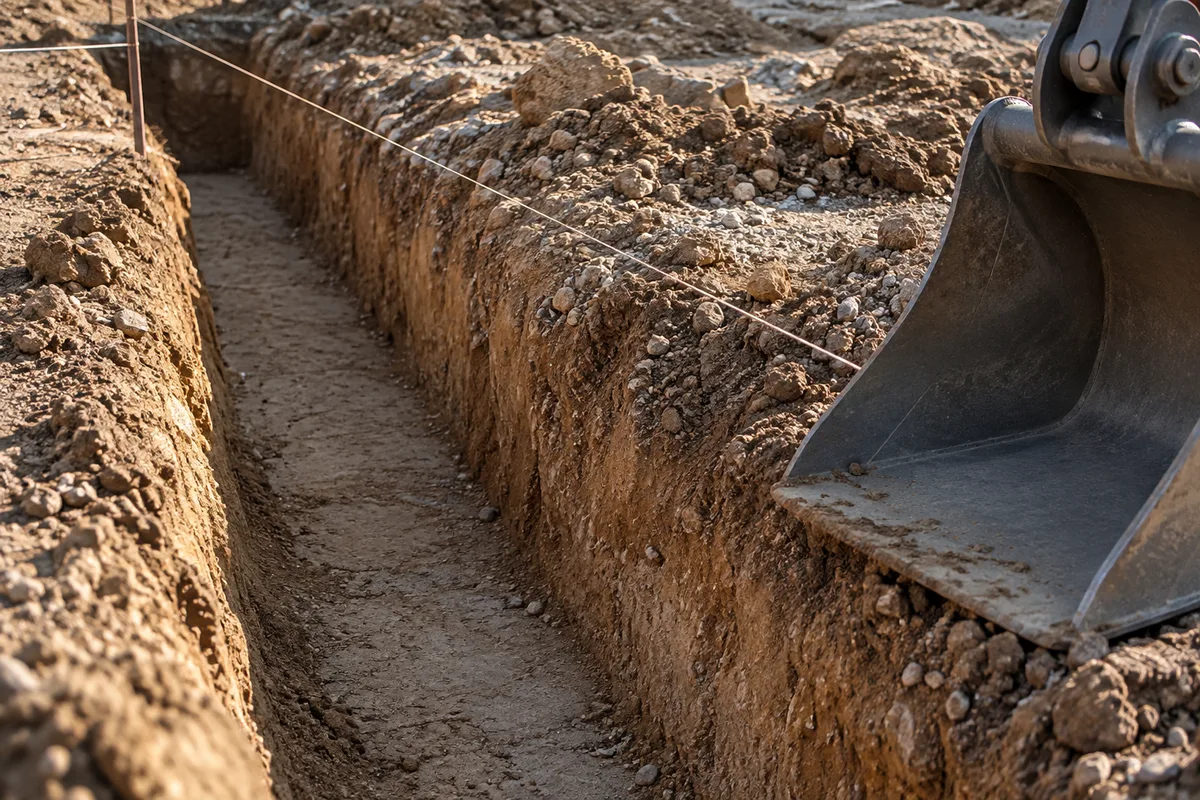

Les fouilles en rigole viennent après : des tranchées étroites suivant le tracé des murs porteurs, creusées au godet de curage à la largeur des semelles. Leur profondeur descend jusqu’au bon sol indiqué par l’étude, et au minimum sous la zone soumise au gel et aux variations d’humidité saisonnières.

Réglage du fond de fouille
Le fond de fouille se reçoit avant tout coulage. Il doit être plan, propre, débarrassé des terres remaniées tombées du bord, et exempt d’eau stagnante. Un fond piétiné par la pluie puis rechargé de terre meuble ruine la portance que l’étude avait retenue. Quand la mission de suivi géotechnique le prévoit, le géotechnicien vient constater la nature du sol atteint et confirme, ou corrige, la profondeur d’assise.
Tranchées de réseaux et drainage
Les réseaux enterrés se posent pendant que le terrain est ouvert : évacuations gravitaires, arrivée d’eau, fourreaux électriques et télécoms, regards. Chaque canalisation gravitaire suit une pente continue, contrôlée au laser depuis le repère du chantier, car une contre-pente découverte après remblaiement se corrige en rouvrant la tranchée.
Avant de creuser, la réglementation anti-endommagement des réseaux impose un passage par le guichet unique tenu par l’INERIS : le maître d’ouvrage, vous ou votre constructeur, établit la déclaration de projet de travaux, l’entreprise qui exécute dépose sa déclaration d’intention de commencement de travaux. Les exploitants répondent avec les plans de leurs ouvrages, et le repérage sur le terrain précède le premier coup de godet.
La qualité du remblaiement des tranchées compte autant que celle des fouilles :
- un lit de sable ou de matériau fin sous et autour de la canalisation, pour éviter les points durs ;
- un grillage avertisseur de la couleur normalisée du réseau, posé à bonne distance au-dessus ;
- un remblai compacté par couches, surtout sous une future voirie ou une terrasse ;
- un relevé des tracés et des profondeurs avant fermeture, conservé avec les pièces du chantier.
Le drainage périphérique se prépare au même moment. Un drain posé au niveau de la semelle, enrobé de gravier et protégé par un géotextile, collecte l’eau qui longe les murs enterrés et la conduit vers un exutoire réel. Sans exutoire, le drain se transforme en réserve d’eau au pied des fondations.
Remblai, compactage et devenir des déblais

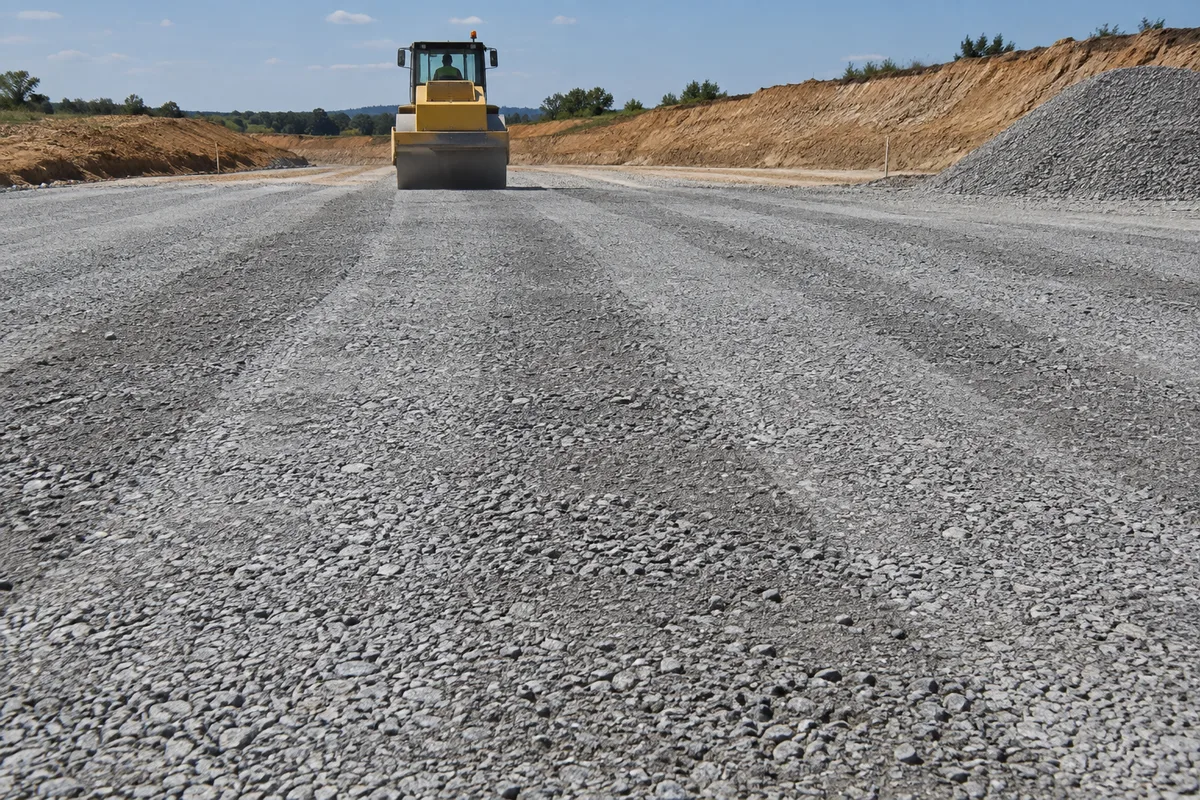

Le remblai ne se déverse pas en une fois. Il se met en place par couches successives, d’épaisseur limitée, chacune compactée avant la suivante. Un compactage par couches mené sérieusement donne une plateforme homogène ; le même volume basculé d’un coup et roulé en surface donne un tassement différé de plusieurs centimètres, qui se manifestera sous la terrasse ou l’allée.
Le matériau compte autant que la méthode. Les terres argileuses se compactent mal et changent de volume avec leur teneur en eau, ce qui les rend inadaptées sous un dallage. Une grave concassée bien calibrée se règle et se serre facilement. Quand les déblais du site sont réutilisés, leur aptitude au remblai relève d’une classification technique des sols, parfois d’un traitement à la chaux ou au liant pour les rendre exploitables.
Le sort des déblais se décide tôt, car il pèse sur le planning et sur la facture :
- réemploi sur place en remblai, en modelé de jardin ou en butte paysagère ;
- stockage temporaire en cordon, si le terrain offre la surface nécessaire ;
- évacuation vers une plateforme de recyclage ou une installation autorisée à recevoir ces matériaux.
Un mètre cube de terre en place occupe davantage de volume une fois chargé : ce foisonnement fausse les prévisions de rotations de camions. Le terrassement autour de la maison intervient plus tard, après le gros œuvre, pour remblayer contre les murs et donner aux abords une pente qui écarte l’eau des façades.
Terrasser un terrain en pente sans se faire piéger

Équilibrer le déblai et le remblai

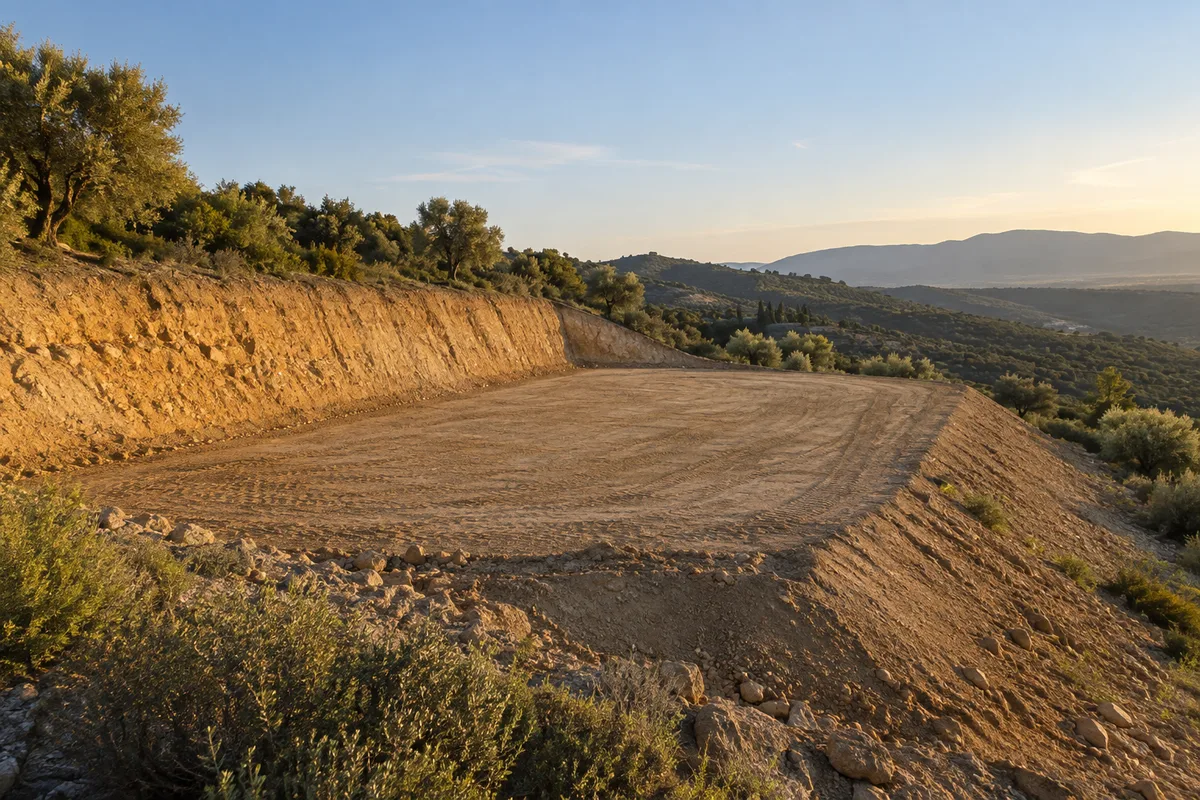

Sur un terrain en pente, la maison se pose sur une plateforme créée de toutes pièces. Le principe du déblai-remblai consiste à décaisser la partie haute et à réutiliser les terres extraites pour monter la partie basse, ce qui limite les évacuations comme les apports. L’équilibre parfait reste théorique, mais s’en approcher réduit nettement la noria de camions.
Talus et murs de soutènement
Une fois la plateforme dégagée, la différence de niveau se reprend de deux façons. Un talus, si la place existe et si la pente reste douce, avec un fruit adapté à la nature du sol et une végétalisation rapide pour tenir la surface. Des murs de soutènement dans le cas contraire, ouvrages structurels calculés, drainés en arrière et fondés eux aussi sur un sol vérifié. La partie remblayée mérite une attention particulière : construire sur un remblai mal compacté revient à poser la maison sur un matelas.
Les eaux de ruissellement
Terrasser une pente coupe les écoulements naturels. Sans reprise, l’eau qui descendait le versant vient buter contre la plateforme et s’infiltre au pied des murs. Un fossé amont, une cunette ou un drain d’interception rétablissent le cheminement, et l’exutoire se définit avant les travaux, pas après le premier orage. Les règles locales d’urbanisme encadrent souvent ces rejets, un point développé dans notre dossier sur construire à Cavaillon et dans le Luberon.
Sols de Provence : argile, rocher et orages
Les sols de la région réservent trois familles de difficultés au terrassier. Les argiles d’abord, très présentes dans l’arrière-pays, soumises au retrait-gonflement lors des alternances de sécheresse et de pluie. Elles conditionnent la profondeur d’assise, parfois le type de fondation, et interdisent de laisser une fouille ouverte des semaines en plein été.
Le rocher ensuite. Un calcaire affleurant ou un banc rencontré à faible profondeur transforme un poste de pelle mécanique en travail au brise-roche hydraulique, avec un rendement sans commune mesure. Ce risque se détecte au sondage, jamais à l’œil depuis la route. Les terrains caillouteux se terrassent bien, mais ils usent le matériel.
Les épisodes pluvieux violents d’automne, enfin. Un terrain sec depuis des mois absorbe mal une pluie intense : l’eau ruisselle, charrie les fines, et remplit une fouille en quelques heures. La parade tient en trois réflexes de conducteur de travaux : fermer les fouilles rapidement, ménager des pentes provisoires d’évacuation vers un exutoire, et protéger les talus fraîchement dressés avant un week-end annoncé orageux.
Engins, accès et sécurité des fouilles
Le matériel se choisit d’après le volume et l’accès, jamais d’après l’habitude. Une pelle sur chenilles de forte capacité abat les gros décaissements ; une mini-pelle passe entre deux murs mitoyens et creuse les rigoles dans un jardin clos. La chargeuse alimente les camions, le bouteur règle les grandes surfaces, le compacteur vibrant ou la plaque vibrante serrent les remblais.

L’accès conditionne le reste. Un portail étroit, un chemin sans aire de retournement ou un pont limité en charge changent la taille des engins mobilisables. Regardez aussi la voirie communale : la terre déposée par les camions se nettoie aux frais du chantier.
La sécurité, enfin, ne se discute pas autour d’une fouille profonde. Les parois se talutent selon la nature du sol, ou se blindent, et les déblais se stockent à distance du bord pour ne pas surcharger la paroi. Ajoutez la protection des riverains, le balisage des tranchées ouvertes et la coupure préalable des réseaux identifiés en phase de déclaration.
Qui fait quoi, et ce que vous vérifiez à la réception de la plateforme
Trois intervenants se partagent la responsabilité. L’entreprise de terrassement exécute les mouvements de terre et livre une plateforme conforme aux plans. Le maçon, ou l’entreprise de gros œuvre, reprend la main pour les fondations et reste souvent donneur d’ordre du terrassier dans un marché de maison individuelle. Le géotechnicien intervient en amont pour l’étude, puis ponctuellement pour valider un fond de fouille ou trancher un litige d’interprétation du sol.
Le coût de ce poste ne se lit sur aucun barème. Il dépend du sol rencontré, de l’accessibilité de la parcelle, des volumes déplacés et de la distance jusqu’à l’exutoire des déblais, ce qui explique des écarts importants entre deux terrains voisins. Demandez au terrassier sur quelles hypothèses de sol il a chiffré son offre. La logique d’ensemble d’un budget de construction est détaillée dans notre analyse des prix de la construction au m².
Avant de libérer le terrassier, passez en revue les points qui se corrigent encore facilement :
- l’altimétrie du fond de forme, relevée depuis le repère de nivellement et non depuis le sol voisin ;
- la planéité et les pentes de la plateforme, y compris hors emprise du bâtiment ;
- la portance obtenue, contrôlée par essai de plaque ou pénétromètre quand le marché le prévoit ;
- la propreté du fond de fouille, sans poche de terre végétale ni eau retenue ;
- le relevé des réseaux enterrés, établi avant remblaiement et remis avec le dossier.
Prochaine étape une fois la plateforme validée : le coffrage et le ferraillage des semelles, qui doivent démarrer sans laisser la fouille exposée à la pluie.
