gros-oeuvre

Nettoyage après travaux : les menuiseries aluminium

9 min de lecture
Nettoyage après travaux : les menuiseries aluminium

Un chantier salit ce qu’il construit. Poussière de découpe, laitance, projections d’enduit et rayures d’échafaudage marquent les menuiseries aluminium bien avant la livraison. Le nettoyage après travaux répare une partie de ces dégâts, à condition d’agir dans le bon ordre et avec des produits compatibles avec le thermolaquage.

Le chantier, premier ennemi d’une menuiserie neuve

Les menuiseries extérieures arrivent tard, une fois le bâtiment couvert, et pourtant elles subissent presque tout ce qui reste à faire. La mise hors d’air marque la fin du gros œuvre et le début d’une période délicate : les ouvrants sont posés, protégés par un simple film, et les corps de métier du second œuvre travaillent autour d’eux pendant des semaines.

Trois familles de salissures, trois traitements différents

Les dépôts qui se retrouvent sur un profilé laqué ne se valent pas. Distinguer leur nature évite de frotter pendant une heure ce qui partirait en deux minutes, ou d’attaquer une surface qui demandait de la douceur.

  • Les poussières minérales : ponçage de plâtre, découpe de carrelage, sciage de parpaing. Elles s’accumulent dans les rails et les feuillures, sans agressivité chimique, mais avec un fort pouvoir abrasif dès qu’un chiffon les traîne sur la laque.
  • Les dépôts alcalins : laitance de béton, éclaboussures de mortier, projections d’enduit et de colle à carrelage. Leur pH élevé attaque les revêtements organiques et l’anodisation dès que le temps de contact s’allonge.
  • Les résidus organiques : mousse expansive, mastic, colle de film de protection cuite par le soleil, traces de peinture. Ils demandent un solvant adapté, choisi en fonction du revêtement et jamais au hasard.

Un quatrième cas, plus sévère, échappe au nettoyage : la rayure profonde. Une échelle appuyée contre un dormant, un pied d’échafaudage ripé sur un seuil ou un outil posé sur un appui entament la couche de laque jusqu’au métal. Aucun produit ne rattrape cela, seule une retouche de laquage ou un remplacement du profilé le fera.

Le calendrier des risques, poste par poste

La chronologie du chantier dessine la carte des risques. L’enduiseur de façade projette large, le carreleur découpe à l’eau et charrie une boue chargée de fines, le peintre masque parfois à l’adhésif sur la laque elle-même. Les menuiseries traversent cette séquence sans défense propre, alors que les protections d’usine ont déjà vieilli au soleil.

Cette période, entre la mise hors d’air et la réception, concentre la majorité des désordres esthétiques constatés à la livraison. Ils ne mettent pas le bâtiment en cause, mais ils sont visibles, ils se discutent, et ils retardent le solde du marché.

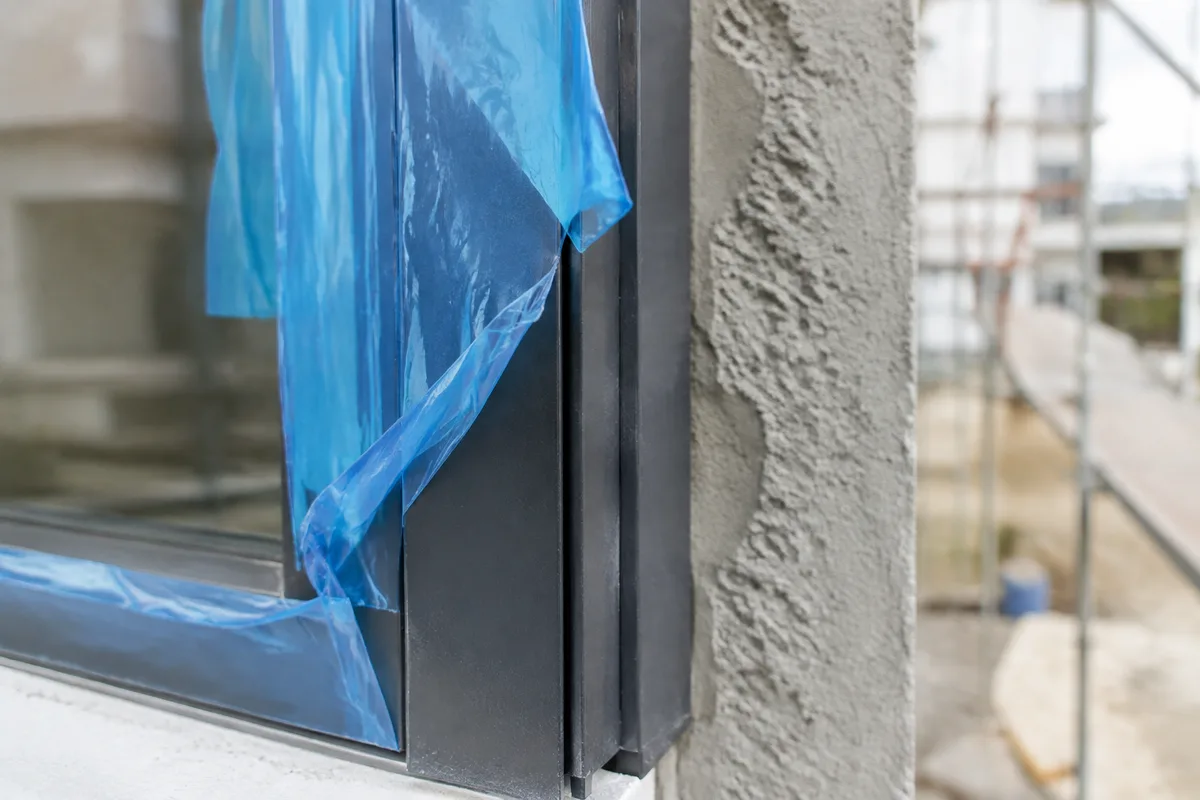

Menuiserie aluminium neuve encore protégée par son film sur un chantier de maison individuelle en fin de second œuvre

Raviver un laquage terni avant la livraison

Sur un chantier long, les menuiseries posées au printemps arrivent à la réception d’automne avec une laque devenue mate, un peu crayeuse au doigt. Ce farinage superficiel vient du rayonnement ultraviolet et des dépôts atmosphériques, il se traite en surface et ne relève pas d’une malfaçon.

Un lavage classique à l’eau savonneuse enlève les salissures sans rendre son éclat au revêtement. Les rénovateurs formulés pour l’aluminium thermolaqué travaillent autrement : ils retirent la couche de laque oxydée, uniformisent la teinte et déposent un film protecteur qui limite le réencrassement. Les fabricants français de ce type de produits, dont un rénovateur aluminium extérieur prêt à l’emploi, précisent leurs conditions d’application : surface froide, à l’ombre, jamais en plein soleil, avec un temps de pose respecté. Utilisé au bon moment, avant la visite de réception, ce passage évite au constructeur une réserve esthétique difficile à défendre ensuite.

L’ordre compte. Le traitement de finition intervient une fois toutes les salissures évacuées et les surfaces sèches, jamais l’inverse : appliqué sur un cadre encore poudreux, le produit fixe la poussière au lieu de la retirer.

Ce que le laquage supporte, et ce qu’il ne supporte plus

Les profilés livrés sur les chantiers français relèvent le plus souvent d’un thermolaquage certifié Qualicoat, complété par la qualification Qualimarine en atmosphère saline, portée en France par l’ADAL. Ces labels encadrent le prétraitement du métal et la tenue du revêtement, et ils s’accompagnent de préconisations d’entretien remises au client.

Ces préconisations ne sont pas décoratives : la plupart des garanties de laqueurs tombent si le revêtement a été nettoyé avec des produits non conformes, ou si l’entretien périodique n’a jamais eu lieu. Sur un bâtiment neuf, la première application de ce protocole a lieu au nettoyage de fin de chantier, ce qui en fait le point de départ de la vie du thermolaquage.

Protéger les menuiseries avant qu’il ne soit trop tard

Le meilleur nettoyage de fin de chantier reste celui que la protection a rendu facile. Le NF DTU 36.5, publié en avril 2010 et applicable à la mise en œuvre des fenêtres et portes extérieures quel que soit le matériau, encadre déjà la réception, le stockage et la manutention des menuiseries sur site.

Réception et stockage sur site

Le contrôle à la livraison conditionne tout le reste : un profilé déjà rayé dans le camion ne se discute plus une fois posé. Trois réflexes suffisent, et ils prennent quelques minutes.

  • Vérifier les teintes, les dimensions et l’état des surfaces avant déchargement, en présence du livreur.
  • Stocker les menuiseries debout, sur cales, à l’abri du ruissellement et jamais à même la dalle.
  • Ménager une ventilation entre les ouvrants stockés, la condensation piégée entre deux profilés filmés laissant des marques durables.

Films, bâches et adhésifs

Le film de protection posé en usine remplit son rôle quelques semaines, pas une saison entière. Chauffé par le soleil, l’adhésif migre, cuit et devient très difficile à retirer, au point d’exiger un solvant sur une surface neuve. Les préconisations des fabricants convergent : retirer le film dès la fin des travaux salissants, sans attendre la réception.

Pendant les phases d’enduit et de peinture, un bâchage indépendant protège mieux qu’un film collé. Polyéthylène tendu à distance du cadre, maintenu sur la maçonnerie et non sur la laque : la protection reste efficace sans marquer le profilé. L’adhésif de masquage se pose sur le support brut, jamais directement sur un profilé laqué, dont il arrache le brillant en partant.

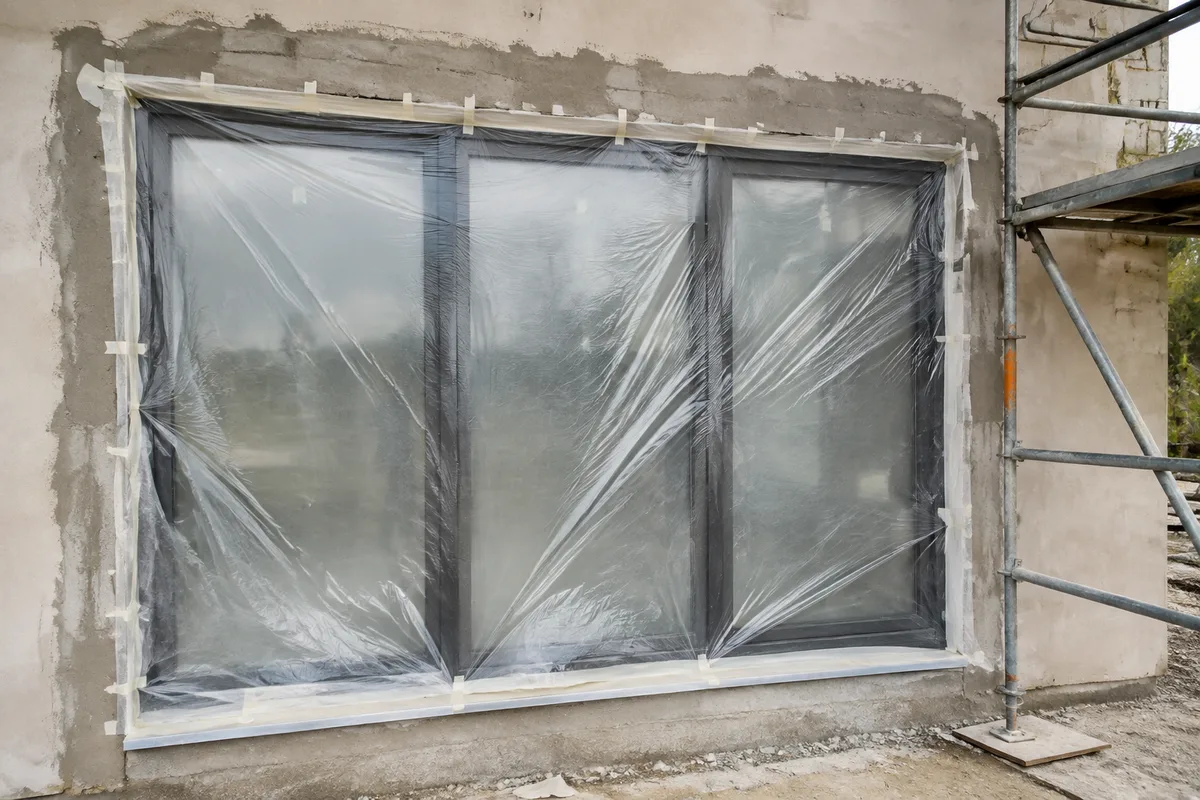

Bâchage de protection posé devant une baie coulissante pendant les travaux d’enduit de façade

Le nettoyage de réception, poste par poste

Le nettoyage de fin de chantier se conduit du haut vers le bas et du plus sale vers le plus fragile. Commencer par les menuiseries alors que les plafonds n’ont pas été dépoussiérés revient à travailler deux fois.

Vitrages, joints et parcloses

Les vitrages se traitent avant les cadres, à l’eau claire abondante pour évacuer les particules minérales, puis à la raclette. Les projections de mortier se ramollissent à l’eau tiède plutôt qu’au grattoir ; la lame de rasoir, souvent employée, raye le verre trempé et se voit en lumière rasante.

Les joints d’étanchéité en EPDM réclament de la douceur : un chiffon humide, aucun solvant, aucun produit siliconé qui les gonflerait. Un joint agressé perd son élasticité et laisse passer l’eau plusieurs années plus tard, désordre autrement plus coûteux qu’une trace de plâtre.

Dormants, rails et seuils

Les rails de coulissants concentrent le sable et les fines de découpe. L’aspiration précède toujours le lavage, sinon le chiffon transforme ces particules en abrasif et raye la portée. Les seuils, très exposés, reçoivent en fin de chantier les allées et venues des derniers intervenants : leur nettoyage se programme après le passage du dernier corps de métier, pas avant.

Les dormants se lavent à l’eau tiède additionnée d’un produit au pH neutre, avec un chiffon doux, en commençant par le haut. Un rinçage à l’eau claire suit systématiquement, puis un essuyage : une eau chargée qui sèche sur la laque laisse des auréoles calcaires, particulièrement visibles sur les teintes sombres.

Les gestes qui détruisent un thermolaquage

La liste des produits proscrits est courte, stable d’un fabricant à l’autre, et pourtant elle est violée sur presque tous les chantiers pressés.

  • Les acides forts, notamment les décapants de laitance destinés au carrelage, qui mordent la laque en quelques minutes.
  • La soude et les nettoyants fortement alcalins, dont l’action sur l’aluminium est immédiate et irréversible.
  • Les solvants agressifs de type acétone, qui ramollissent les revêtements organiques et ternissent définitivement la teinte.
  • Les abrasifs mécaniques : laine d’acier, tampon vert, papier abrasif, qui rayent la surface et ouvrent la porte à la corrosion filiforme.
  • Le nettoyeur haute pression rapproché, qui décolle les joints et pousse l’eau derrière les parcloses.

La sécurité des intervenants suit la même logique. L’INRS rappelle que les produits de nettoyage professionnels, acides comme alcalins, exigent des gants adaptés, des lunettes en cas de projection et une ventilation suffisante en volume fermé. Un compagnon qui décape à mains nues un dépôt de laitance prend un risque chimique réel, et le geste reste courant en fin de journée.

Réserves à la réception : ce qui se consigne, et comment

La réception marque le transfert de l’ouvrage au maître d’ouvrage. Elle se prononce par un procès-verbal signé, avec ou sans réserves, et déclenche les garanties légales : parfait achèvement pendant un an au titre de l’article 1792-6 du Code civil, bon fonctionnement des équipements dissociables pendant deux ans, garantie décennale pendant dix ans sur la solidité et la destination de l’ouvrage.

Pour les menuiseries, la visite se prépare comme une inspection technique. Quelques principes rendent les réserves défendables :

  • Décrire l’ouvrage concerné et sa localisation précise, pièce par pièce, jamais « menuiseries à nettoyer ».
  • Distinguer le salissement, qui se traite, de l’atteinte au revêtement, qui se répare ou se remplace.
  • Photographier chaque désordre en lumière naturelle, avec une vue d’ensemble et une vue rapprochée.
  • Vérifier les manœuvres : un coulissant qui accroche signale souvent un rail encore encrassé, pas un défaut de pose.
  • Récupérer les préconisations d’entretien du laqueur, pièce qui conditionne la garantie du revêtement.

Ces réflexes valent pour la maison individuelle comme pour la construction d’un local commercial, où les surfaces vitrées et les ensembles menuisés représentent une part significative du budget. Le repérage se fait plus vite quand les niveaux et les repères posés à l’implantation du chantier servent encore de référence pour situer chaque ouvrage sur le plan.

Organiser le nettoyage sans embouteillage de fin de chantier

Le nettoyage de fin de chantier échoue presque toujours pour la même raison : il est planifié comme une tâche unique, la veille de la réception, alors que trois entreprises finissent encore leurs reprises. La séquence utile se découpe en trois temps.

Le premier temps est le nettoyage grossier, à la charge de chaque entreprise : évacuation des chutes, des emballages et des gravats. Il se contractualise dans les pièces du marché et se contrôle en réunion de chantier.

Le deuxième temps est le nettoyage de mise en service, réalisé une fois les derniers corps de métier partis, sur des locaux vides. Les menuiseries y sont traitées en dernier, après les sols et les plafonds.

Le troisième temps est la finition esthétique, dans les jours précédant la réception : vitrages, seuils, quincaillerie, et traitement du laquage terni quand la durée du chantier l’a mis à mal. Ce séquencement pèse peu au regard des coûts de construction au m², mais il décide de l’impression du client au moment de signer.

Prochaine étape pour un chantier en cours : inscrire au planning une visite de repérage des menuiseries dix jours avant la réception, éclairage rasant compris, et réserver les créneaux de reprise nécessaires avant la signature du procès-verbal.
