gros-oeuvre

Gros œuvre : les étapes d'un chantier, des fondations à la toiture

8 min de lecture
Gros œuvre : les étapes d'un chantier, des fondations à la toiture

Le gros œuvre désigne tout ce qui, une fois le bâtiment terminé, ne se voit plus et ne se modifie plus : la structure qui porte, le sol qui reprend les charges, l’enveloppe qui ferme. Il représente une part majeure du budget d’une construction neuve et la totalité de son risque technique de long terme. Un défaut de second œuvre se répare ; un défaut de structure se répare mal, cher, et parfois pas du tout. Suivre l’ordre réel des opérations aide à comprendre pourquoi certaines phases ne se rattrapent jamais.

Avant la première benne : études, sol et implantation

Rien ne commence sur le terrain. La première étape est l’étude géotechnique, qui identifie la nature des couches, la présence d’eau, la portance et le comportement des sols argileux face aux alternances de sécheresse et d’humidité. Les missions se déclinent par niveaux : une étude préalable renseigne la faisabilité et les risques, une étude de conception dimensionne le principe de fondation, une étude d’exécution valide les hypothèses au moment des travaux. Faire l’impasse sur cette chaîne revient à parier sur le sous-sol, et le sous-sol gagne souvent.

Vient l’étude de structure. Le bureau d’études traduit les plans d’architecte en descente de charges, dimensionne semelles, poteaux, poutres et planchers, et vérifie la tenue de l’ensemble face au vent et aux sollicitations sismiques. La Provence est classée dans une zone de sismicité qui impose des dispositions constructives précises : chaînages continus, ancrages, quantités d’acier minimales. Ces dispositions ne se négocient pas et pèsent réellement sur le prix du ferraillage.

L’implantation clôt cette phase préparatoire. Un géomètre matérialise les limites de propriété et les axes du bâtiment, opération banale en apparence mais dont dépend la conformité au permis et le respect des reculs imposés. Une construction implantée quelques dizaines de centimètres trop près d’une limite crée un contentieux durable avec le voisinage et fragilise la conformité de l’ouvrage. Sur le plan administratif, la déclaration d’ouverture de chantier et l’affichage réglementaire du permis marquent le point de départ officiel.

Terrassement et fondations : le gros œuvre commence sous terre

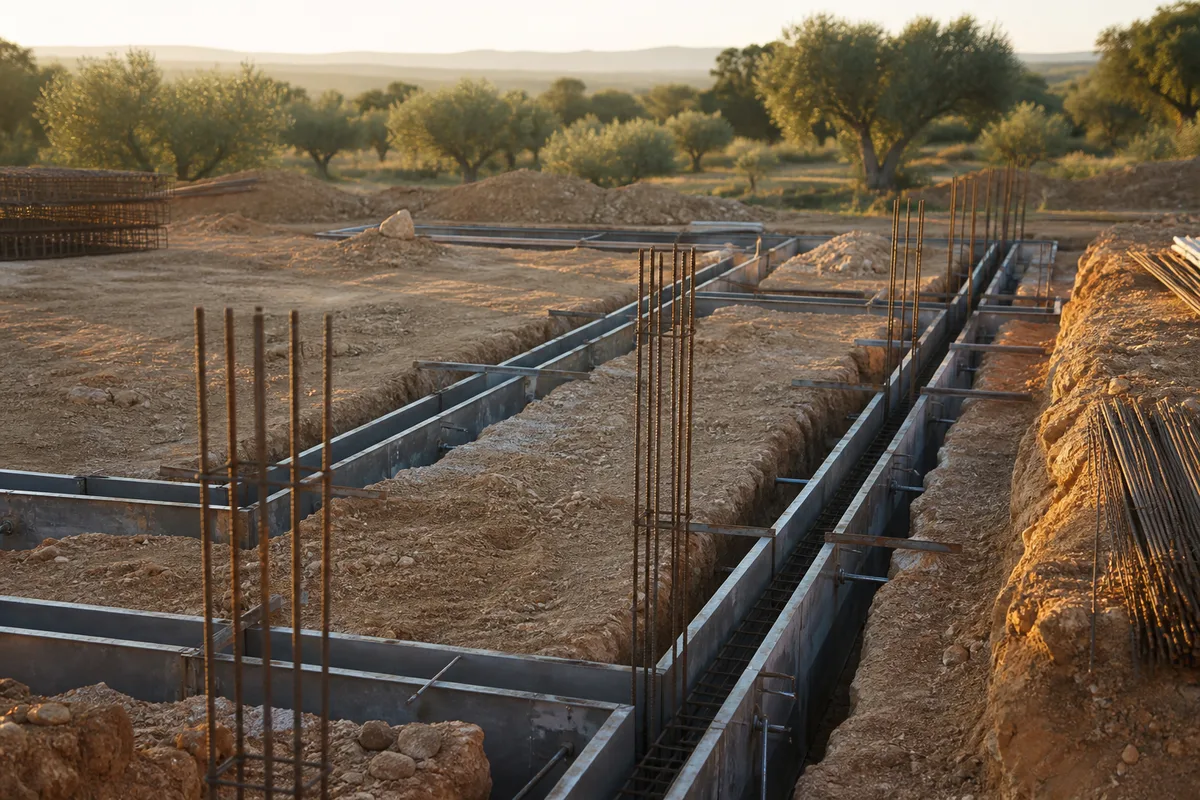

Fouilles et semelles de fondation en attente de coulage sur un terrain de chantier

Le terrassement démarre par le décapage de la terre végétale, mise de côté ou évacuée, puis par les fouilles en pleine masse et en rigole. Cette phase est la plus imprévisible du chantier : un rocher affleurant, une nappe plus haute que prévu, un ancien réseau non répertorié ou des terres impropres à la réutilisation transforment un poste modeste en dépassement significatif. C’est aussi le moment où se décide l’évacuation des déblais, dont le coût dépend de la distance à l’exutoire et de la qualité des terres.

Les fondations se choisissent ensuite selon la portance rencontrée. Les fondations superficielles, semelles filantes ou isolées, conviennent aux sols de bonne tenue à faible profondeur. Le radier répartit les charges sur toute l’emprise lorsque le sol est homogène mais peu porteur, ou lorsqu’une cuvette étanche s’impose. Les fondations profondes, pieux ou micropieux, vont chercher un horizon résistant plusieurs mètres plus bas, avec un surcoût qui se compte en dizaines de milliers d’euros sur une maison.

Vient ensuite le choix du soubassement. Le dallage sur terre-plein, coulé sur hérisson et isolant, est la solution la plus économique mais suppose un sol stable et bien drainé. Le vide sanitaire ventilé isole le bâti du sol, facilite le passage des réseaux et se justifie en terrain argileux ou humide. Le sous-sol enterré offre de la surface utile mais engage des travaux de soutènement, d’étanchéité et de drainage qui en font le poste le plus onéreux du gros œuvre. Le drainage périphérique, souvent traité en fin de chantier, se prépare dès cette phase.

Le réseau enterré se pose au même moment : évacuations, arrivées d’eau, fourreaux d’électricité et de télécommunications, regards. Une erreur d’altimétrie sur une canalisation gravitaire ne se corrige qu’en rouvrant la fouille, opération d’autant plus pénible que le dallage a déjà été coulé par-dessus. Un plan de recollement établi avant remblaiement, avec des cotes prises depuis un repère fixe et quelques photographies datées, coûte une demi-journée et évite des semaines de recherche lors d’une future intervention. Ce document fait partie des pièces à réclamer systématiquement à la fin du chantier.

Élévation, planchers et contreventement

L’élévation des murs porteurs constitue le cœur visible du gros œuvre. Trois familles dominent en construction courante. La maçonnerie de blocs, économique et bien maîtrisée, monte élément par élément avec chaînages verticaux aux angles et horizontaux en tête. La brique de terre cuite à alvéoles apporte une résistance thermique intrinsèque qui réduit l’épaisseur d’isolant rapportée. Le béton banché, coulé en place entre panneaux, offre rapidité et monolithisme sur les ouvrages répétitifs ; les techniques correspondantes sont détaillées dans le point consacré au coffrage béton.

Les planchers intermédiaires suivent la même logique de choix. Le plancher à poutrelles et entrevous, léger et simple à poser, domine la maison individuelle. La dalle pleine coulée en place, plus lourde, autorise de grandes portées et de meilleures performances acoustiques. Les prédalles préfabriquées combinent les deux approches en réduisant le temps de coffrage sur site.

Le traitement des ponts thermiques se joue également à ce stade, et non lors de la pose de l’isolant. Les jonctions entre plancher et mur de façade, les balcons filants, les acrotères et les refends en contact avec l’extérieur constituent autant de points où la chaleur s’échappe si aucune rupture n’a été prévue. Les solutions existent, rupteurs intégrés au plancher, isolation par l’extérieur continue, balcons désolidarisés, mais elles se conçoivent avec la structure et se coulent avec elle. Rattraper un pont thermique après coup relève du bricolage coûteux, alors que l’anticiper au moment du plan de coffrage ne coûte presque rien. Les exigences applicables aux constructions neuves ont d’ailleurs renforcé ce point, en évaluant la performance globale du bâtiment plutôt que la seule épaisseur des isolants.

Le contreventement est la fonction la moins spectaculaire et la plus déterminante. Il assure que l’ensemble travaille comme un tout face aux efforts horizontaux : refends, voiles, chaînages et liaisons plancher-mur y participent. Une modification apportée sur le chantier, une ouverture percée dans un refend ou un chaînage interrompu pour laisser passer une gaine, peut compromettre ce fonctionnement d’ensemble. Toute évolution des plans en cours d’élévation passe donc par le bureau d’études, jamais par un arbitrage de terrain.

Charpente, couverture et mise hors d’eau

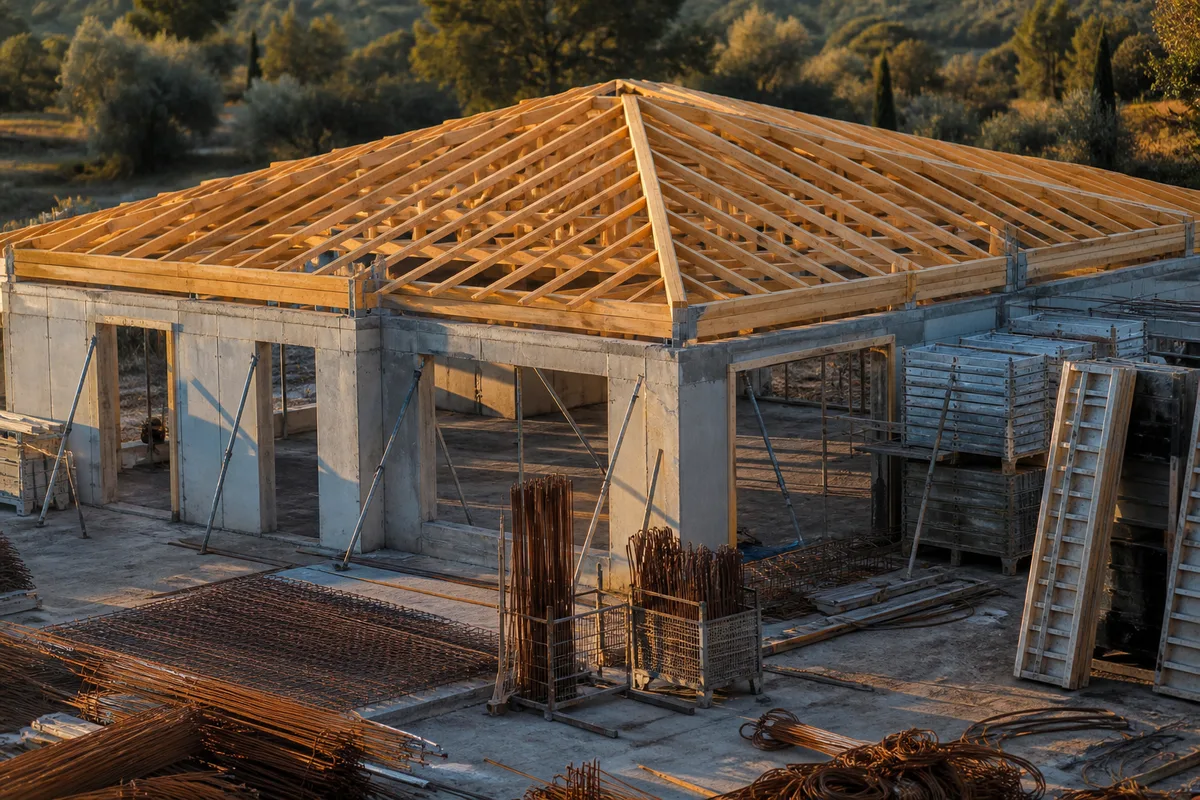

Charpente posée sur un bâtiment neuf avant la pose de la couverture

La charpente arrive une fois les murs arasés et les chaînages coulés. Fermettes industrielles pour les combles perdus, charpente traditionnelle pour les combles aménagés ou les portées atypiques, structure métallique pour les grandes travées des bâtiments d’activité : le choix dépend de la géométrie et de l’usage. En Provence, la tenue au vent conditionne les ancrages, et les pentes de toiture restent faibles par tradition, ce qui impose une attention accrue aux recouvrements de tuiles.

La couverture suit immédiatement. Tuiles canal ou romanes sur charpente, étanchéité multicouche ou membrane sur toiture-terrasse, bac acier sur bâtiment d’activité. L’atteinte de la mise hors d’eau constitue un jalon contractuel majeur : le bâtiment est couvert, l’intérieur devient protégé de la pluie, et une part importante des appels de fonds se débloque à ce stade. La mise hors d’air, obtenue avec la pose des menuiseries extérieures, marque la bascule vers le second œuvre.

Restent quelques ouvrages qui appartiennent encore au gros œuvre : escaliers béton, souches de cheminée, acrotères, seuils, appuis et linteaux, ainsi que les réservations qui n’auraient pas été prévues. Chaque percement réalisé après coup dans un élément porteur exige une validation structurelle, et le carottage d’un voile pour faire passer une ventilation compte parmi les modifications les plus courantes et les plus mal documentées d’un chantier.

Jalons, durées et réception

Le gros œuvre s’organise autour de jalons qui servent à la fois de repères techniques et de déclencheurs de paiement. Le tableau ci-dessous en donne une lecture d’ensemble pour une maison individuelle, avec des durées courantes hors aléa.

JalonContenuDurée indicativeCe qu’il déclenche
Ouverture de chantierInstallation, implantation, clôtures1 à 2 semainesDémarrage du délai contractuel
Terrassement et fondationsFouilles, semelles ou pieux, réseaux enterrés2 à 5 semainesPremier appel de fonds significatif
Soubassement et dallageVide sanitaire ou dallage, drainage2 à 4 semainesContrôle d’altimétrie
Élévation et planchersMurs porteurs, chaînages, dalles4 à 10 semainesSuivi des reprises de bétonnage
Charpente et couvertureStructure de toit, tuiles ou étanchéité2 à 4 semainesMise hors d’eau
Menuiseries extérieuresFenêtres, portes, occultations1 à 2 semainesMise hors d’air

La réception des travaux clôt formellement le chantier. Elle se matérialise par un procès-verbal signé, avec ou sans réserves, et déclenche le point de départ des garanties légales : parfait achèvement pendant un an, bon fonctionnement des équipements dissociables pendant deux ans, garantie décennale pendant dix ans sur la solidité et la destination de l’ouvrage. Sur le plan administratif, la déclaration attestant l’achèvement et la conformité des travaux est déposée en mairie, qui dispose d’un délai pour contester la conformité.

Un maître d’ouvrage avisé prépare cette réception plutôt que de la subir. Visite préalable sans les intervenants, liste écrite des réserves, photos datées, vérification des documents remis : notices, attestations d’assurance, plans de recollement des réseaux enterrés. Ces mêmes réflexes s’appliquent, à une autre échelle, lors de la construction d’un local commercial. Quant au poids relatif de chacune de ces phases dans le budget, il se retrouve dans le détail des prix de la construction au m².
