Combien de temps pour construire une maison ?

8 min de lecture
Combien de temps pour construire une maison ?

Combien de temps pour construire une maison ? Prévoyez de l’ordre d’un an à un an et demi entre la signature du contrat et la remise des clés. Les démarches et la préparation occupent une large part de ce total, le chantier proprement dit le reste. Trois variables commandent l’écart : le terrain, le contrat, la météo.

Combien de temps pour construire une maison : l’ordre de grandeur

Une construction neuve se lit en deux blocs qui n’ont rien à voir. Le premier, administratif et préparatoire, va de la signature du contrat au démarrage réel des travaux : dépôt du permis, instruction, purge des recours, études techniques, consultation des entreprises. Le second, le chantier, court du terrassement à la réception.

Les durées citées ici sont des repères de chantier, pas des statistiques. Elles valent pour une maison individuelle courante en maçonnerie, posée sur un terrain accessible et déjà viabilisé, confiée à une entreprise qui enchaîne ses lots sans rupture.

Sur cette base, le délai de construction d’une maison de 100 m² de plain-pied se compte en deux à trois trimestres de chantier, auxquels s’ajoutent les mois de démarches. Une maison à étage, un sous-sol enterré ou un terrain en pente allongent le gros œuvre. Une maison à ossature bois déplace le curseur : les études et la fabrication en atelier pèsent en amont, le montage et la fermeture de l’enveloppe vont vite ensuite.

L’autoconstruction sort de ces repères : sa durée dépend du temps libéré chaque semaine, et se compte souvent en années.

Le montage du projet joue aussi : le planning n’est pas le même selon que le professionnel vend un logement achevé ou construit sur votre terrain, distinction détaillée dans notre comparaison entre promoteur et constructeur.

Avant le premier coup de pelle : permis, recours et préparation

Le calendrier commence en mairie. Pour une maison individuelle et ses annexes, le délai d’instruction d’un permis de construire est de deux mois à compter du dépôt d’un dossier complet, porté à trois mois dans les secteurs protégés, d’après service-public.fr. Un dossier incomplet décale ce point de départ.

L’arrêté obtenu, deux formalités encadrent le démarrage. L’affichage sur le terrain d’abord, sur un panneau rectangulaire d’au moins 80 centimètres visible depuis l’espace public, maintenu pendant toute la durée des travaux. La déclaration d’ouverture de chantier ensuite, obligatoire avant le premier engin, toujours selon service-public.fr.

Le recours des tiers suit sa propre horloge. Les personnes intéressées disposent de deux mois à compter du premier jour d’une période continue de deux mois d’affichage pour contester l’autorisation, en application de l’article R. 600-2 du Code de l’urbanisme. Démarrer avant ce terme reste possible, avec le risque qu’un recours vienne perturber un chantier déjà ouvert.

Le permis, lui, laisse du champ : sa validité est de trois ans à compter de la notification, prorogeable deux fois un an si les règles d’urbanisme n’ont pas changé, la demande devant précéder l’échéance d’au moins deux mois (Code de l’urbanisme, articles R424-17 à R424-20).

Restent les travaux invisibles de cette période, souvent sous-estimés dans un planning de construction :

  • l’étude géotechnique, dont les missions successives sont organisées par la norme NF P 94-500 ;
  • l’étude de structure et les plans d’exécution, qui fixent fondations, chaînages et planchers ;
  • la consultation des entreprises et la réservation de leurs créneaux ;
  • les demandes de raccordement aux réseaux, dont les délais appartiennent aux concessionnaires ;
  • la préparation de l’accès et de l’aire de stockage sur la parcelle.

Les règles locales pèsent sur ce calendrier autant que le projet lui-même, comme le montre notre dossier sur construire à Cavaillon et dans le Luberon.

Le gros œuvre, phase par phase

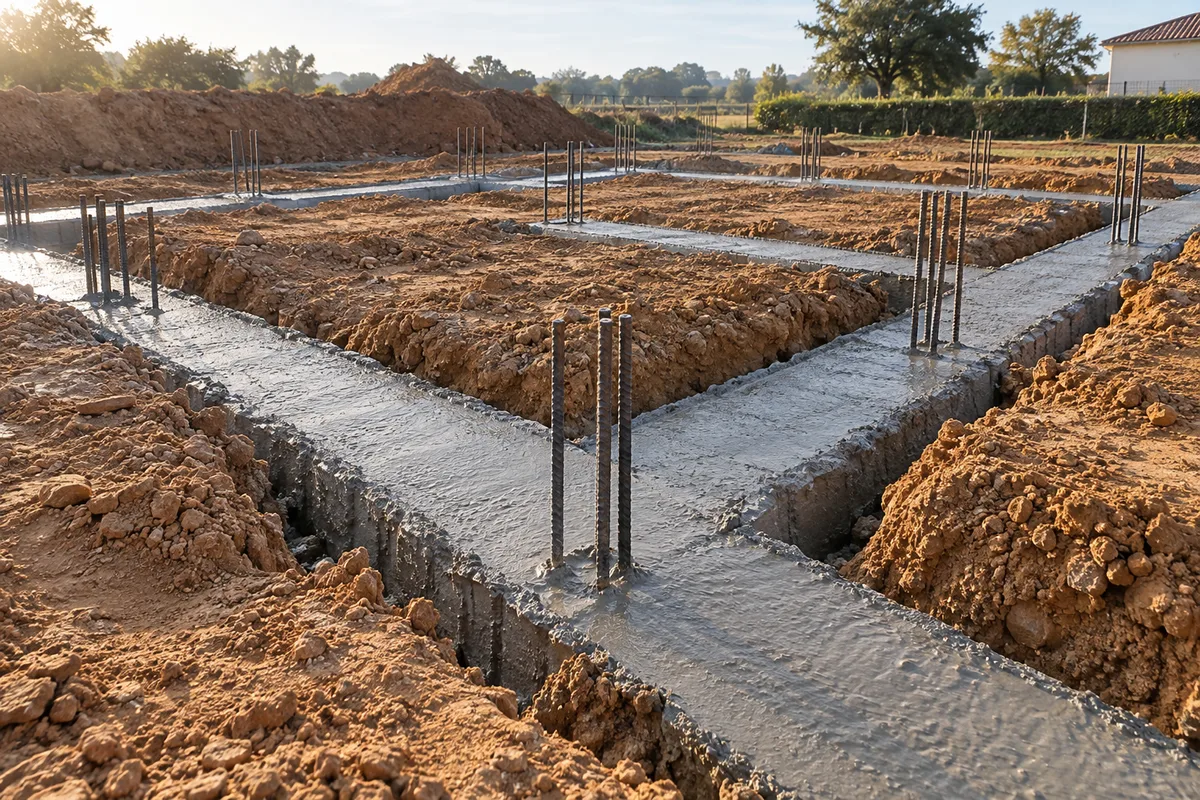

Fondations en béton fraîchement coulées dans des fouilles en rigole avec fers en attente sur un terrain nivelé

Le gros œuvre représente la part la plus lourde du chantier et la plus exposée aux aléas. L’ordre des opérations ne se négocie pas, chaque phase reprenant le travail de la précédente, et l’enchaînement complet figure dans notre point sur les étapes du gros œuvre.

Terrassement, fondations et soubassement

L’implantation par un géomètre précède tout, puis le décapage de la terre végétale, les fouilles et le réglage de la plateforme. Comptez quelques semaines sur un terrain sain, davantage dès qu’un rocher, une nappe haute ou des terres impropres au remblai apparaissent. Les semelles se ferraillent et se coulent ensuite, suivies du soubassement, dallage sur terre-plein ou vide sanitaire. Cette phase concentre les surprises : le sol réel n’est jamais tout à fait celui du rapport.

Élévation des murs, chaînages et planchers

L’élévation des murs porteurs d’un niveau courant se déroule en quelques semaines, avec les chaînages verticaux aux angles et le chaînage horizontal en tête. Un plancher intermédiaire ajoute une séquence complète : pose des poutrelles ou des prédalles, ferraillage, coulage, puis attente avant de monter le niveau suivant. À surface égale, une maison à étage allonge cette séquence sans la doubler.

Charpente et couverture

La charpente arrive une fois les murs arasés et les chaînages durcis. Fermettes industrielles pour des combles perdus, charpente traditionnelle pour des combles aménagés : la pose se compte en jours, sa préparation en atelier en semaines. La couverture suit immédiatement, tuiles canal ou romanes sur les toitures provençales, et referme le bâtiment.

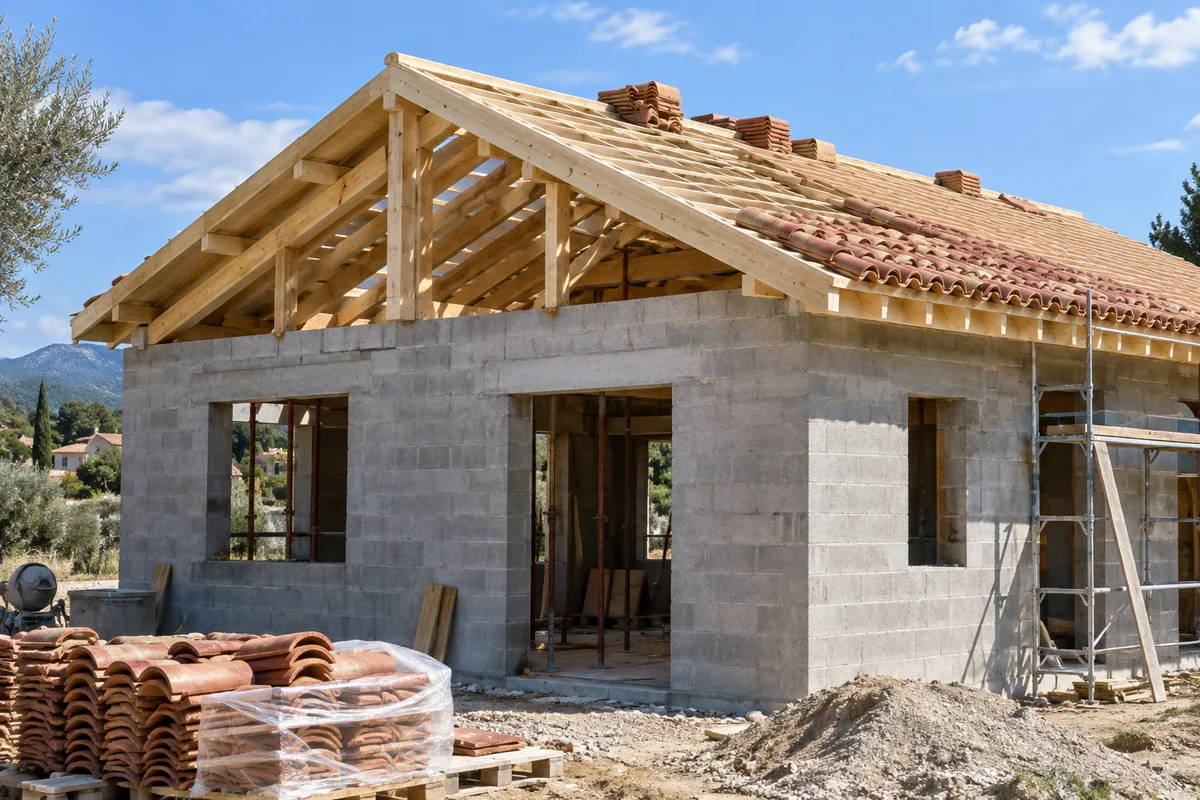

Charpente en bois posée sur une maison aux murs bruts, premiers rangs de tuiles canal en cours de pose

Hors d’eau, hors d’air, second œuvre : la maison se ferme puis s’équipe

La mise hors d’eau marque le premier vrai jalon visible : le bâtiment est couvert, l’intérieur protégé de la pluie. La pose des menuiseries extérieures apporte le hors d’air quelques jours ou quelques semaines plus tard, selon les délais de fabrication des châssis. Un retard de menuiseries bloque tout le second œuvre, puisque personne ne pose une cloison dans un volume ouvert aux intempéries.

Le second œuvre occupe ensuite un temps comparable, avec une différence de nature : les tâches se chevauchent, et la coordination remplace la force. Cloisons et isolation, réseaux électriques et sanitaires, chape, enduits intérieurs, carrelage, menuiseries intérieures, équipements de chauffage et de ventilation défilent dans un ordre serré. Chaque corps d’état attend que le précédent ait libéré la pièce.

Les temps de séchage commandent ce calendrier plus que la main-d’œuvre. Le béton durcit longtemps après le décoffrage, et les délais de décoffrage comme de mise en charge suivent les documents techniques unifiés de l’exécution des ouvrages en béton. Une chape ne reçoit son revêtement qu’une fois son humidité résiduelle redescendue au niveau admis par le produit posé, mesure à l’appui. Un enduit veut un support stabilisé, une peinture un mur sec. Ces attentes ne se compriment pas, elles se planifient : un chantier qui traverse une saison humide sèche moins vite.

Les finitions ferment la marche et concentrent les dérives de planning. Reprises de peinture, seuils, plinthes, raccords d’enduit, réglages des équipements : chaque poste est court, leur accumulation explique l’écart entre la date annoncée et la remise effective des clés.

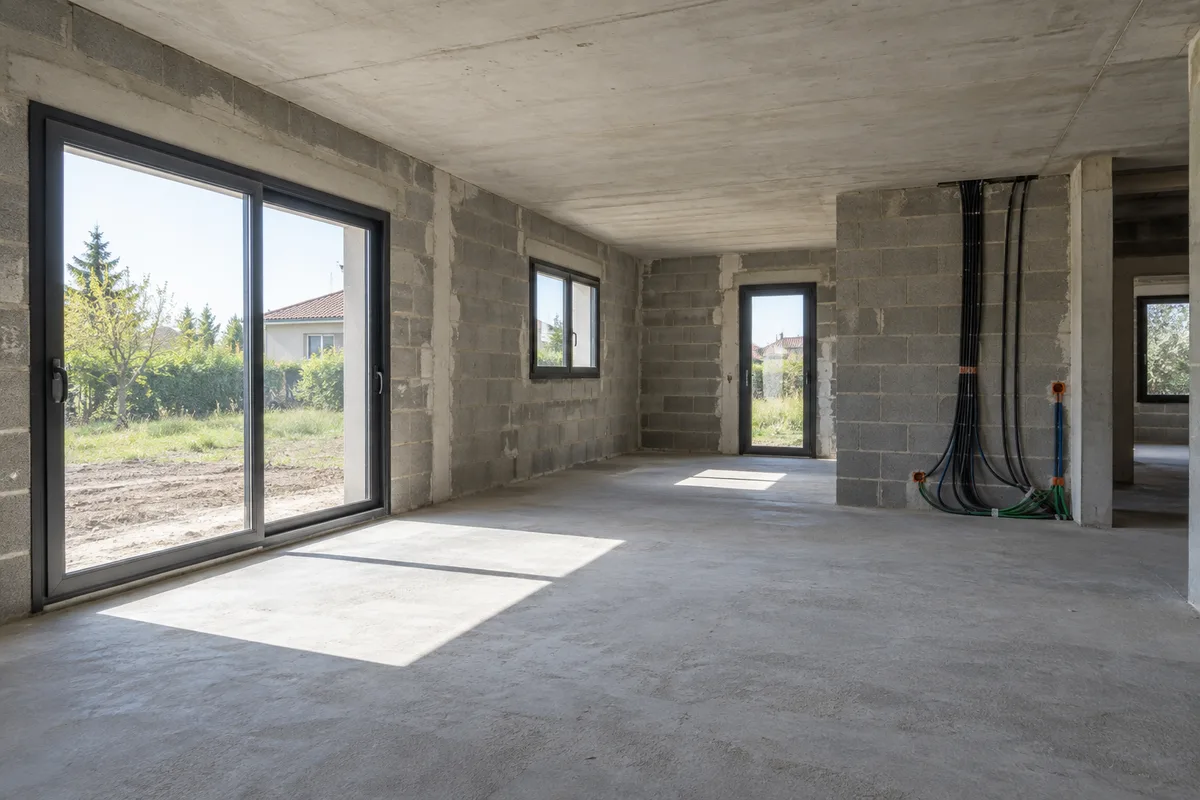

Intérieur d’une maison hors d’eau et hors d’air, dalle brute et gaines électriques en attente le long d’un mur

Ce qui allonge un chantier, et ce qui le tient

Cinq causes reviennent dans presque tous les dépassements observés sur le terrain :

  • le sol, quand la fouille révèle un rocher, une venue d’eau ou un ancien réseau non répertorié ;
  • la météo, gel qui interdit le bétonnage, pluies qui noient une fouille, vent fort qui arrête la grue ;
  • les modifications décidées après le démarrage, qui repassent par le bureau d’études ;
  • les approvisionnements, en particulier les menuiseries, les tuiles et les équipements fabriqués à la commande ;
  • la coordination, dès qu’un corps d’état manque son créneau et décale tous les suivants.

À l’inverse, trois pratiques tiennent un planning. Les choix figés avant l’ouverture du chantier, jusqu’aux teintes et aux positions de prises : une décision prise en cours d’exécution coûte du temps. Un planning par jalons, daté, avec les dates de mise hors d’eau, de hors d’air et de réception, plutôt qu’une durée globale annoncée à la signature. Un chantier qui ne reste jamais vide, chaque intervention préparée pendant que la précédente s’achève.

L’arbitrage entre délai et budget se pose tôt, car la solution la plus rapide n’est pas toujours la moins chère : les postes et leurs poids sont détaillés dans notre analyse des prix de la construction au m².

Ce que le contrat dit des délais, et ce que vous vérifiez

Le contrat de construction d’une maison individuelle avec fourniture de plan encadre ces questions, sous le régime des articles L. 231-1 à L. 231-13 du Code de la construction et de l’habitation. Il fixe la date d’ouverture du chantier, le délai d’exécution des travaux et les conditions dans lesquelles ce délai peut être suspendu. Il prévoit les pénalités de retard dues au maître d’ouvrage en cas de livraison tardive, et s’accompagne d’une garantie de livraison aux prix et délais convenus.

Lisez surtout les clauses de suspension. Elles définissent les journées qui ne comptent pas dans le délai contractuel : intempéries constatées, cas de force majeure, défaut de paiement d’un appel de fonds. Un planning tient quand ces cas restent rares.

La réception des travaux clôt le chantier par un procès-verbal signé, avec ou sans réserves, et déclenche les garanties légales : parfait achèvement pendant un an, bon fonctionnement des équipements dissociables pendant deux ans, garantie décennale pendant dix ans, sur le fondement des articles 1792 et suivants du code civil relayés par service-public.fr. Côté urbanisme, la déclaration attestant l’achèvement et la conformité des travaux ouvre à la mairie un délai de trois mois pour contester la conformité, porté à cinq mois pour un monument historique, un site patrimonial remarquable ou un secteur couvert par un plan de prévention des risques, selon les articles L. 462-1 et L. 462-2 du Code de l’urbanisme.

Prochaine étape concrète : demandez à votre entreprise un planning daté par jalons, avec la date d’ouverture de chantier, les dates de mise hors d’eau et de hors d’air, celle de la réception, et le nom du responsable qui l’actualise chaque mois. Ce suivi est celui que nous tenons sur nos opérations, comme le raconte notre présentation de l’entreprise générale à Martigues.
