Coffrage d'un escalier béton : méthode et contrôles

Coffrer un escalier béton consiste à construire un moule qui reproduit exactement la volée : une sous-face inclinée étayée, deux joues latérales, et une planche par contremarche. Le calcul des marches précède le coffrage, et le ferraillage se pose avant fermeture. La géométrie se joue entièrement à cette étape.
Un escalier coulé en place se voit tous les jours pendant trente ans. Une marche plus haute que les autres se sent au pied dès la première montée, et ne se corrige plus. Le temps passé à vérifier des cotes avant le coulage vaut donc largement le temps passé à poser les planches.
Calculer l’escalier avant de toucher au bois
Aucun coffrage ne se dessine sans avoir arrêté trois valeurs : la hauteur à franchir, le nombre de marches, et le giron. La hauteur se mesure entre le sol fini du niveau bas et le sol fini du niveau haut, revêtements compris. Oublier l’épaisseur du carrelage à venir, en haut comme en bas, reste l’erreur de départ la plus fréquente, et elle fausse toutes les marches.
Le confort de montée se vérifie par la loi de Blondel, qui relie la hauteur de marche et le giron par la formule deux fois la hauteur plus le giron, résultat compris entre soixante et soixante-quatre centimètres. Une hauteur de marche courante se situe entre seize et vingt et un centimètres selon l’usage et la place disponible. Serrer la formule vers soixante-trois centimètres donne un escalier qui se monte sans y penser, ce qui reste le meilleur critère de réussite.
L’échappée mérite une vérification indépendante. Il s’agit de la hauteur libre mesurée à la verticale au-dessus du nez de marche, sous la trémie ou sous le plafond. Une échappée insuffisante transforme la montée en exercice de contorsion et se découvre trop tard, une fois la volée coulée. Le contrôle se fait sur le plan de coffrage, avec un trait qui matérialise la ligne de foulée et la sous-face de la dalle haute.
Reste la question du support. Un escalier extérieur repose soit sur un mur d’appui maçonné, soit sur une semelle de fondation dimensionnée pour reprendre sa charge. Un escalier intérieur s’appuie généralement sur le dallage bas et sur le plancher haut, avec des armatures en attente prévues au moment du coulage du plancher. Cette anticipation appartient à la phase générale du gros œuvre, pas au jour où le coffreur arrive avec ses planches.

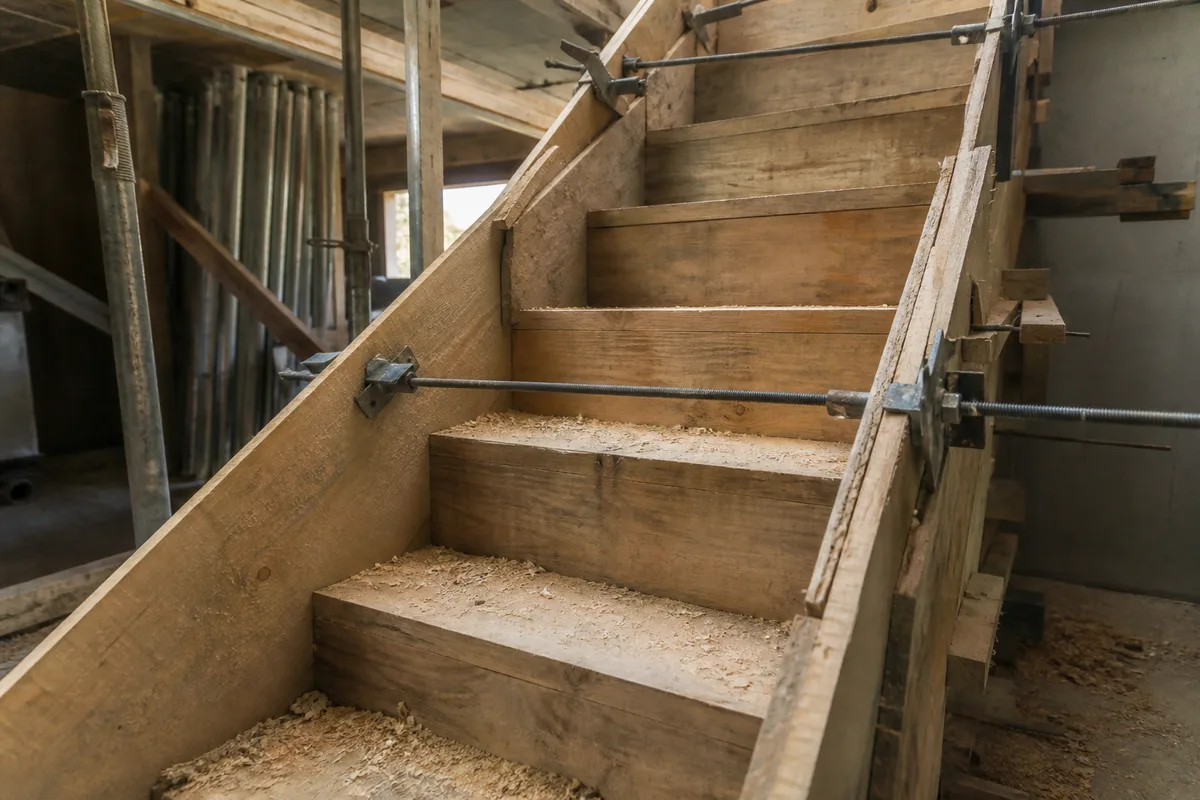

Monter le coffrage : sous-face, joues et contremarches

Le montage commence par la sous-face, appelée paillasse. Un panneau de contreplaqué de forte épaisseur, posé sur bastaings et repris par des étais réglables, reproduit l’inclinaison de la volée. La rigidité de cette pièce conditionne tout le reste : sous le poids du béton frais, une sous-face qui fléchit de deux centimètres au milieu produit une volée creusée que personne ne rattrapera. Les étais se répartissent régulièrement et se calent sur un sol stable, jamais sur de la terre meuble.
Viennent les joues latérales, qui ferment l’escalier sur les côtés et portent le tracé des marches. Le report du dessin se fait planche par planche, à l’équerre et au mètre, jamais par recopie de la marche précédente : l’erreur se cumulerait de bas en haut. Les joues se contreventent par des raidisseurs verticaux et se relient entre elles par des tiges filetées ou des serre-joints de coffrage, faute de quoi la poussée latérale du béton les fait ventrer.
Les planches de contremarche se posent en dernier. Deux détails changent le résultat fini :
- une planche légèrement biseautée sur son arête basse permet de talocher la marche jusqu’au fond, sans laisser d’angle brut de béton ;
- un fruit de un à deux centimètres, c’est-à-dire une contremarche inclinée vers l’intérieur, dégage le nez de marche et facilite la montée.
Le serrage du coffrage se contrôle avant coulage, planche par planche. Une fuite de laitance à la jonction de deux éléments produit un nid de gravier visible sur le champ de la marche, défaut de parement classique décrit dans le point consacré aux techniques de coffrage béton.
Ferrailler la volée sans improviser
Le ferraillage d’un escalier n’est pas une trame décorative posée au jugé. La paillasse travaille comme une dalle portant dans le sens de la montée : les aciers principaux suivent la pente, en partie basse de l’épaisseur, avec des aciers de répartition perpendiculaires. Les sections et les diamètres sortent d’un calcul de bureau d’études, au même titre que pour un plancher.
Trois points reviennent systématiquement en réserve sur les chantiers :
- l’enrobage, c’est-à-dire l’épaisseur de béton entre l’acier et la surface, tenu par des cales et jamais par un caillou ramassé sur place ;
- les aciers en attente dans le mur ou la dalle d’appui, prévus avant le coulage de l’élément porteur ;
- le recouvrement des barres, dont la longueur relève du calcul et non de l’estimation visuelle.
Sur un escalier extérieur en climat provençal, l’enrobage joue un rôle supplémentaire. Les cycles d’humidification et de séchage, associés aux embruns sur le littoral, accélèrent la carbonatation du béton et l’oxydation des aciers trop proches de la surface. Un enrobage généreux et un béton bien vibré valent mieux que n’importe quel traitement de surface appliqué après coup.
Couler, vibrer, décoffrer

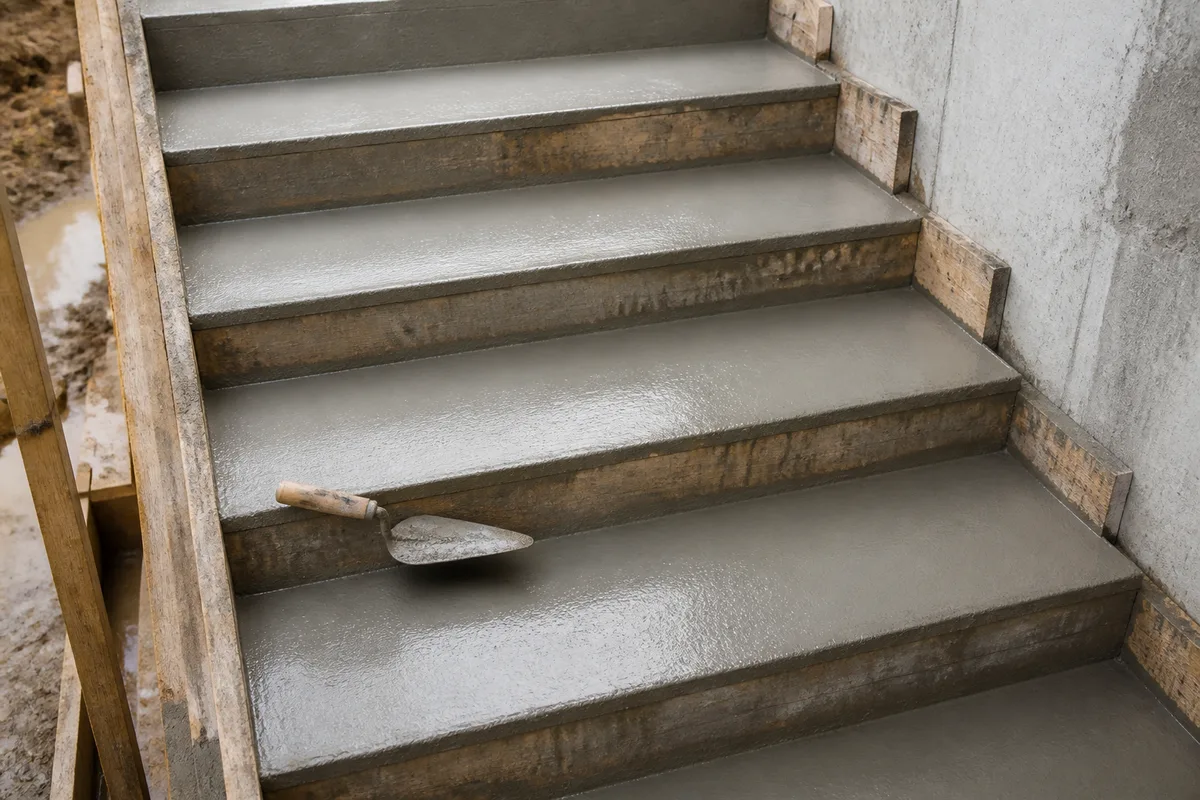

Le coulage se fait du bas vers le haut, marche après marche, avec un béton de consistance ferme. Un béton trop fluide s’échappe sous les planches de contremarche et se rassemble en bas de volée. La vibration se conduit à l’aiguille, brièvement et sans excès : le but est de chasser les bulles d’air, pas de faire remonter la laitance, laquelle affaiblit la surface des marches.

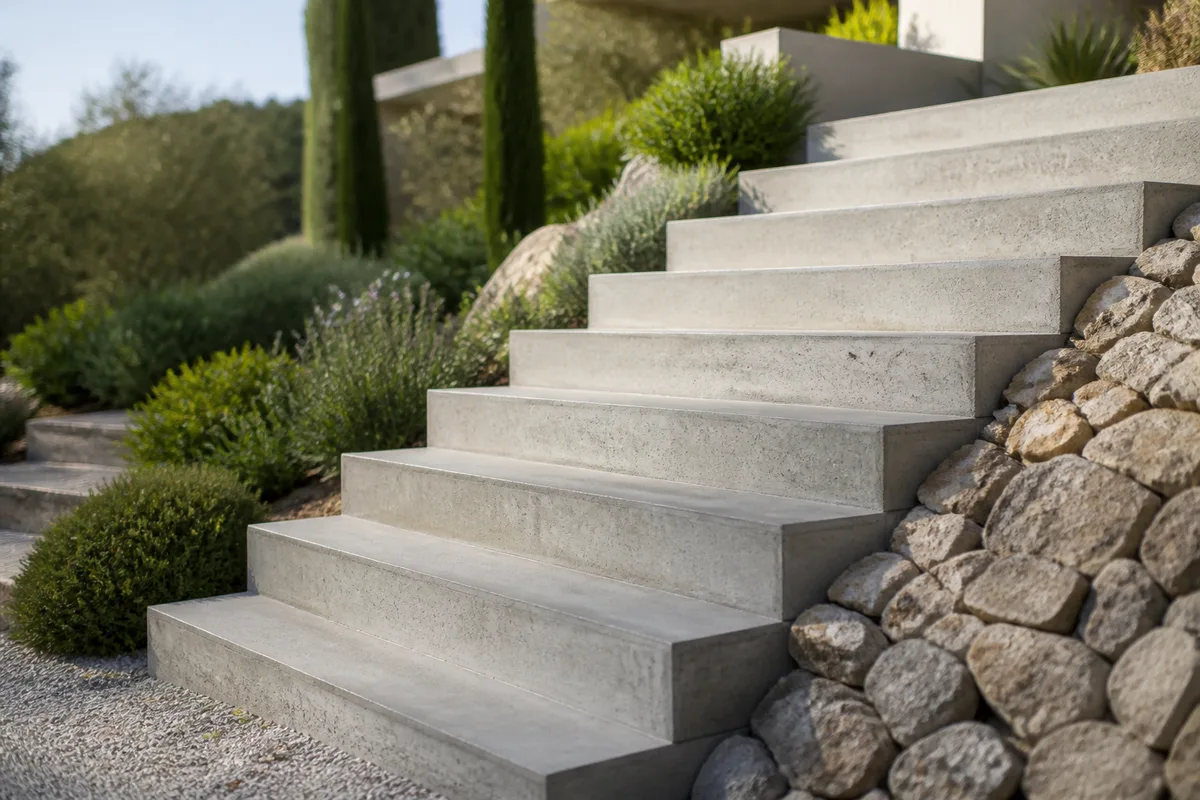

Le talochage des marches suit immédiatement, avant la prise. Sur un escalier extérieur, une légère pente vers l’avant, de l’ordre de un centimètre par mètre, évacue l’eau et évite la flaque qui gèle en hiver. La finition retenue conditionne le geste : surface talochée fine si un carrelage sera collé, surface balayée ou striée si le béton reste apparent, pour la glissance.
La cure démarre dès que le béton a tiré. Un voile humide ou un produit de cure limite l’évaporation de surface, principale cause de fissuration de retrait sur les pièces minces et exposées. Le décoffrage suit deux temps distincts : les joues et les contremarches se retirent en premier, puis l’étaiement de la sous-face, beaucoup plus tard, quand la résistance du béton le permet. Retirer les étais trop tôt pour libérer du matériel reste l’une des fautes les plus coûteuses du poste.
Les contrôles qui évitent la reprise
Quatre vérifications, faites au bon moment, éliminent la quasi-totalité des reprises :
- avant coulage, mesurer la hauteur de chaque contremarche depuis un trait de niveau unique, jamais depuis la marche précédente ;
- avant coulage, contrôler la largeur de la volée en haut, au milieu et en bas, pour détecter un ventre de joue ;
- après coulage, vérifier la planéité des marches à la règle, pendant que le béton accepte encore la correction ;
- après décoffrage, contrôler le premier et le dernier pas, ceux où l’écart de hauteur se ressent le plus.
Le budget suit la même logique que le reste de la structure : un escalier coulé en place se chiffre à la volée, en fonction de la surface de coffrage, du volume de béton et du ferraillage, comme le montre la lecture détaillée du prix de la construction au mètre carré. Le poste coffrage y pèse plus lourd que le béton lui-même, ce qui explique le prix des escaliers à géométrie complexe.
Un escalier quart tournant multiplie précisément ce travail. Les marches balancées, dont le giron varie entre le collet et le mur d’échiffre, exigent un tracé au sol grandeur nature avant montage. Chaque marche a sa propre planche, sa propre longueur et son propre angle, ce qui double facilement le temps de coffrage par rapport à une volée droite.
Les défauts de coffrage qui se voient à vie

Le défaut roi reste la marche irrégulière en bas de volée. Il vient presque toujours du même oubli : la hauteur a été calculée sur le sol brut, puis le dallage a reçu une chape et un carrelage. La première marche perd alors l’épaisseur du revêtement, et l’écart se sent immédiatement au pied. La parade tient au report des cotes depuis un trait de niveau unique, matérialisé sur le mur avant tout montage, avec les épaisseurs finies déjà déduites.
Vient le ventre de joue, cette largeur qui augmente au milieu de la volée sous la poussée du béton. Un carrelage posé ensuite trahit le défaut, puisque les coupes latérales varient d’une marche à l’autre. Le contrôle de la largeur en trois points avant coulage suffit à l’éviter, à condition de le faire coffrage serré, pas coffrage simplement posé.
Le nid de gravier sur le nez de marche, enfin, résulte d’un béton mal vibré ou d’une fuite de laitance sous la planche. La réparation au mortier de réparation reste visible, surtout en béton apparent. Le même principe vaut pour l’ensemble de la structure, du soubassement en vide sanitaire ou en terre-plein jusqu’aux ouvrages de finition : la qualité du parement se joue à la fermeture du moule, pas au nettoyage après décoffrage.
Prochaine étape : dessiner la volée en coupe, marche par marche, avec l’épaisseur des revêtements finis, et faire valider ce tracé par le bureau d’études avant d’acheter la moindre planche. Ce dessin est le vrai plan de coffrage, et il tient sur une feuille.
