Construire un local commercial : parcours, normes et délais réels
Construire un local commercial : autorisations à empiler, classement ERP, accessibilité, incendie, choix de …
Le gros œuvre et la construction vus de Provence
Entre l'étang de Berre et le Luberon, les projets qui dérapent se ressemblent : un terrain acheté avant d'être sondé, un permis obtenu sans avoir lu le règlement de zone, un prix au mètre carré confondu avec un coût de revient. Ce média décortique la construction du point de vue de celui qui la finance : les étapes réelles du gros œuvre, les techniques de coffrage, le partage des rôles entre promoteur et constructeur, et les fourchettes de budget que le marché pratique aujourd'hui.
Lire les étapes d'un chantier
La construction est l’un des rares achats où le client paie une promesse avant de voir la chose. Entre la signature d’un contrat et la remise des clés, dix-huit mois passent, une dizaine de corps d’état interviennent, et les décisions les plus lourdes se prennent dans les six premières semaines, quand rien n’est encore visible. C’est précisément là que se logent les écarts de budget dont personne ne parle au moment du devis.
Les analyses publiées ici partent du terrain plutôt que de la brochure : ce qu’un sondage de sol change à une fondation, pourquoi une banche coûte moins cher qu’un coffrage traditionnel au-delà d’un certain linéaire, ce que recouvre exactement une garantie décennale, et à quel moment un maître d’ouvrage a encore la main sur ses arbitrages.
Le contexte provençal a ses propres contraintes : sols argileux sujets au retrait-gonflement, zonage sismique, mistral, règles d’urbanisme serrées dans les communes littorales et le parc du Luberon. Elles pèsent sur le coût réel d’un projet bien plus que le choix des finitions.
Le gros œuvre s'empile : chaque niveau attend que le précédent ait pris. Les durées ci-dessous sont des ordres de grandeur observés sur une maison individuelle d'environ 120 mètres carrés, hors intempéries et hors délais d'approvisionnement.

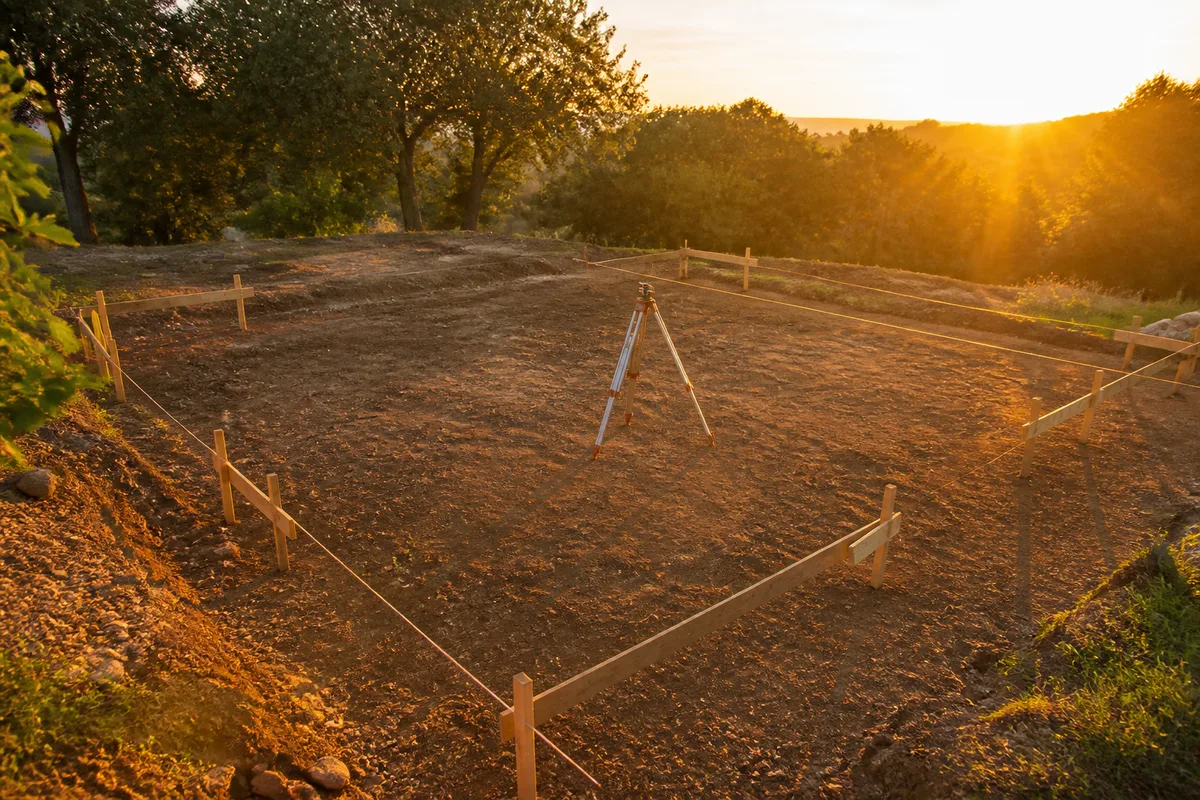

Décapage de la terre végétale, tracé des ouvrages au cordeau depuis les bornes du géomètre, fouilles en rigole ou en pleine masse selon la portance. C'est ici que l'étude de sol se paie ou se rattrape : un terrain argileux impose des fondations plus profondes, un rocher affleurant impose du brise-roche, et les deux se découvrent rarement au bon moment. Le poste varie facilement du simple au triple d'un terrain à l'autre.

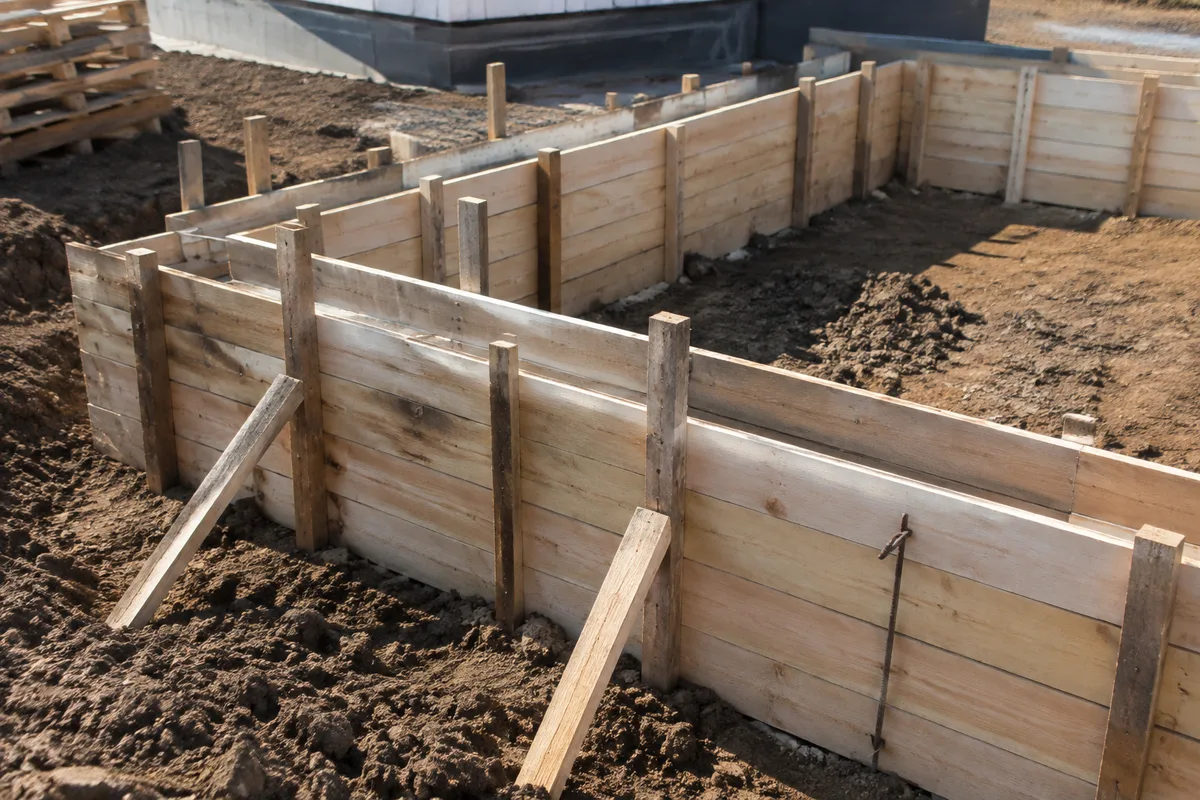

Coulage des semelles filantes ferraillées, puis des longrines qui reportent les charges des murs sur les points d'appui. Le ferraillage se contrôle avant la toupie : une fois le béton coulé, plus rien ne se vérifie. En zone de sismicité modérée, les dispositions constructives sur les chaînages et les recouvrements d'armatures ne sont pas optionnelles.
Élévation du vide sanitaire ou du hérisson, mise en place du film pare-vapeur, de l'isolant sous dalle et du treillis soudé, puis coulage et talochage du dallage. Les réservations pour les réseaux se posent à ce stade : une gaine oubliée se rattrape au marteau-piqueur. Le séchage impose une pause que le planning intègre rarement.
Montage en blocs béton, en briques de terre cuite ou coulage entre banches selon le parti constructif. Les chaînages verticaux d'angle et les chaînages horizontaux en tête de mur ceinturent la structure. Le choix du matériau se lit ensuite sur toute la vie du bâtiment : inertie thermique, ponts thermiques à traiter, coût de l'isolation complémentaire.

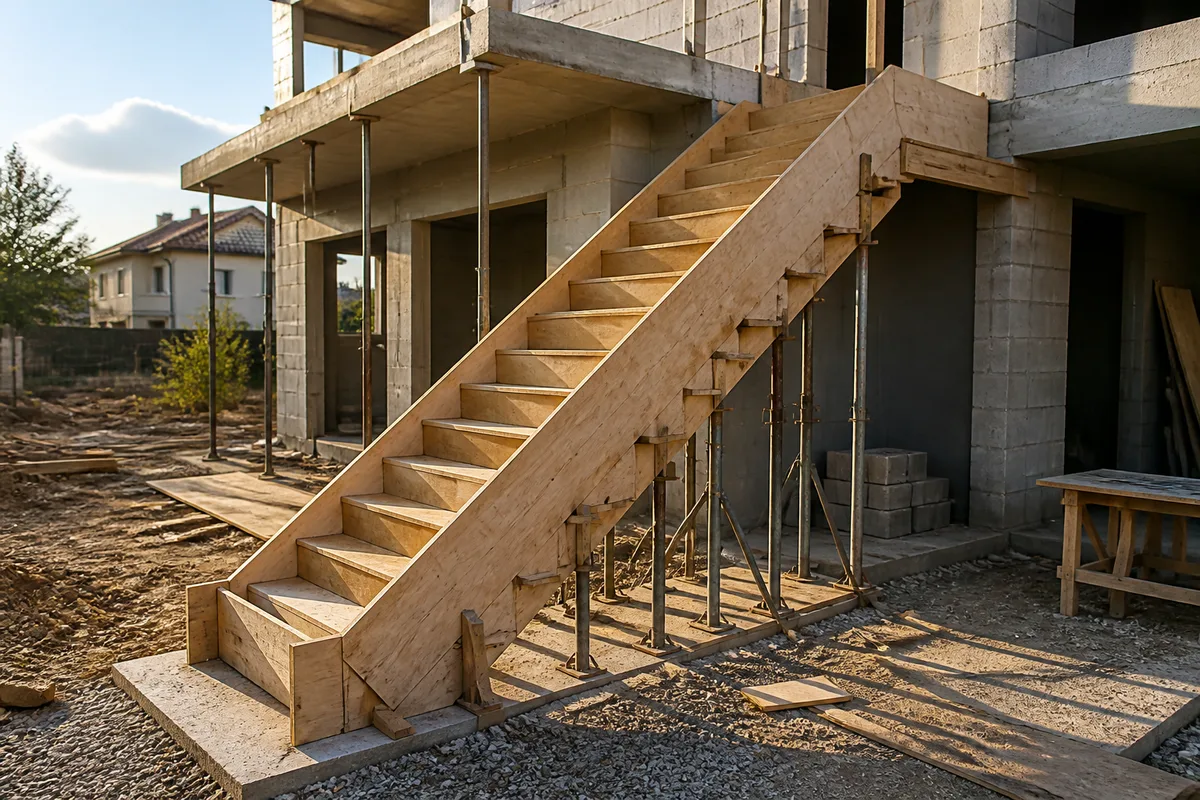

Pose des poutrelles et hourdis, ferraillage de la dalle de compression, coulage, puis coffrage de l'escalier béton s'il est prévu en structure. Les trémies se réservent maintenant, pas plus tard. Un plancher mal calé génère des désordres de fissuration que les cloisons révéleront un an après la livraison.
Levage de la charpente, pose du liteaunage et de la couverture, mise hors d'eau du bâtiment. En Provence, la tenue au vent conditionne le mode de fixation des tuiles bien plus que le climat froid. Les travaux intérieurs ne démarrent utilement qu'après cette étape, sous peine de reprendre des supports humides.
Pose des dormants, des ouvrants et des fermetures : le bâtiment devient clos et couvert, ce qui déclenche souvent une échéance de paiement au contrat. C'est le dernier jalon où une modification de percement reste raisonnable en coût. Après, chaque changement se négocie en avenant.
Ces durées sont des ordres de grandeur de marché, pas un engagement : un chantier de maison individuelle mené sans rupture d'approvisionnement se situe couramment entre onze et vingt semaines de gros œuvre. Les délais administratifs, les intempéries et les périodes de congés du bâtiment s'ajoutent au calendrier technique.
Ce qui se construit entre Martigues et le Luberon, la mécanique du gros œuvre, les projets menés pour une activité professionnelle, et les repères de budget d'une opération.
Six familles de chantiers qui structurent l'activité du bâtiment entre l'étang de Berre et le Vaucluse. Elles sont décrites pour ce qu'elles impliquent techniquement et financièrement, sans attribution à un maître d'œuvre ni à une entreprise.
Une quarantaine de logements sur dalle, grue à tour montée pour la durée du gros œuvre, coffrage par banches sur voiles porteurs. Le rythme se cale sur des cycles de levée hebdomadaires, ce qui rend le planning très sensible aux ruptures d'approvisionnement en béton. La voirie et les réseaux divers représentent un poste sous-estimé dans presque tous les bilans de départ.
Martigues
Petits collectifs de deux à trois niveaux, souvent avec stationnement en rez-de-chaussée, format privilégié par les communes qui veulent densifier sans rompre l'échelle des quartiers pavillonnaires. Le gros œuvre y combine voiles béton et maçonnerie de blocs selon les façades. L'acoustique entre logements se traite dans la structure, pas dans les finitions.
Port-de-Bouc
Le retrait-gonflement des argiles impose une étude géotechnique préalable et, très souvent, des fondations approfondies ou des semelles renforcées. Le surcoût se chiffre en milliers d'euros, mais il reste sans commune mesure avec le coût d'une reprise en sous-œuvre après fissuration. Les alentours de Cavaillon et de la Durance concentrent ces situations.
Cavaillon
Halle de 600 à 1 200 mètres carrés, dallage industriel fortement sollicité, structure poteaux-poutres et bardage. La contrainte dominante n'est pas la portée mais le dallage : sa planéité et sa résistance conditionnent l'exploitation. Le calendrier dépend souvent plus de l'instruction du permis et des raccordements que du chantier lui-même.
Istres
Reprise de structure existante, ouverture de baies dans un mur porteur, création d'un plancher ou d'une mezzanine. Le diagnostic de l'existant conditionne tout : sans relevé sérieux, les surprises apparaissent après démolition, quand le budget est déjà engagé. Ce type d'opération demande une coordination serrée avec l'exploitation qui continue.
Salon-de-Provence
Bâti ancien en pierre, murs à double parement, planchers bois à reprendre et contraintes patrimoniales sur les façades et les menuiseries. Le règlement d'urbanisme du parc naturel régional du Luberon encadre les matériaux et les teintes. Le gros œuvre y consiste surtout à consolider avant de transformer, ce qui rend l'estimation initiale très incertaine.
Apt
Aucun de ces cas ne désigne une opération précise ni une entreprise identifiée : ce sont des familles de chantiers reconstituées à partir des pratiques courantes du bâtiment en région Provence-Alpes-Côte d'Azur, publiées à titre documentaire.
Quatre partis pris qui expliquent ce que ce site publie, et ce qu'il refuse de publier.
Les prix cités sont des fourchettes de marché relevées à l'échelle nationale et régionale. Elles servent à repérer une proposition aberrante, jamais à se substituer à un chiffrage établi sur un plan et un terrain réels.
Décennale, dommages-ouvrage, parfait achèvement : trois mécanismes distincts que les brochures confondent volontiers. Le site en décrit le déclenchement, la durée et les limites, sans promettre de couverture particulière.
Zonage sismique, sols argileux, mistral, règles d'urbanisme littorales et périmètres protégés : les contraintes régionales pèsent sur le coût d'un projet autant que le choix des matériaux. Elles sont traitées comme telles.
Les articles répondent aux questions de celui qui commande et paie l'ouvrage : quand arbitrer, que vérifier avant de signer, quelles pièces exiger. La technique n'est détaillée que lorsqu'elle éclaire une décision.
Guides d'étapes, techniques de coffrage, arbitrages entre promoteur et constructeur, repères de prix au mètre carré.

Construire un local commercial : autorisations à empiler, classement ERP, accessibilité, incendie, choix de …

Le Domaine Oléa à Martigues sert de fil pour décrypter un programme de logements collectifs : montage, phases …

Coffrage béton : pression du béton frais, banches métalliques, coffrage traditionnel et outils grimpants, …

Construire à Cavaillon et dans le Luberon : prix du foncier, documents d'urbanisme, périmètres protégés, …

Promoteur ou constructeur : rôles, contrats, échéanciers de paiement, garanties légales et critères concrets …

Les étapes du gros œuvre expliquées dans l'ordre : études de sol, terrassement, fondations, élévation, …
La rubrique Budgets & Prix rassemble les fourchettes au mètre carré, les postes qui dérivent le plus souvent et la façon de comparer deux devis dont les périmètres ne se recouvrent pas.
